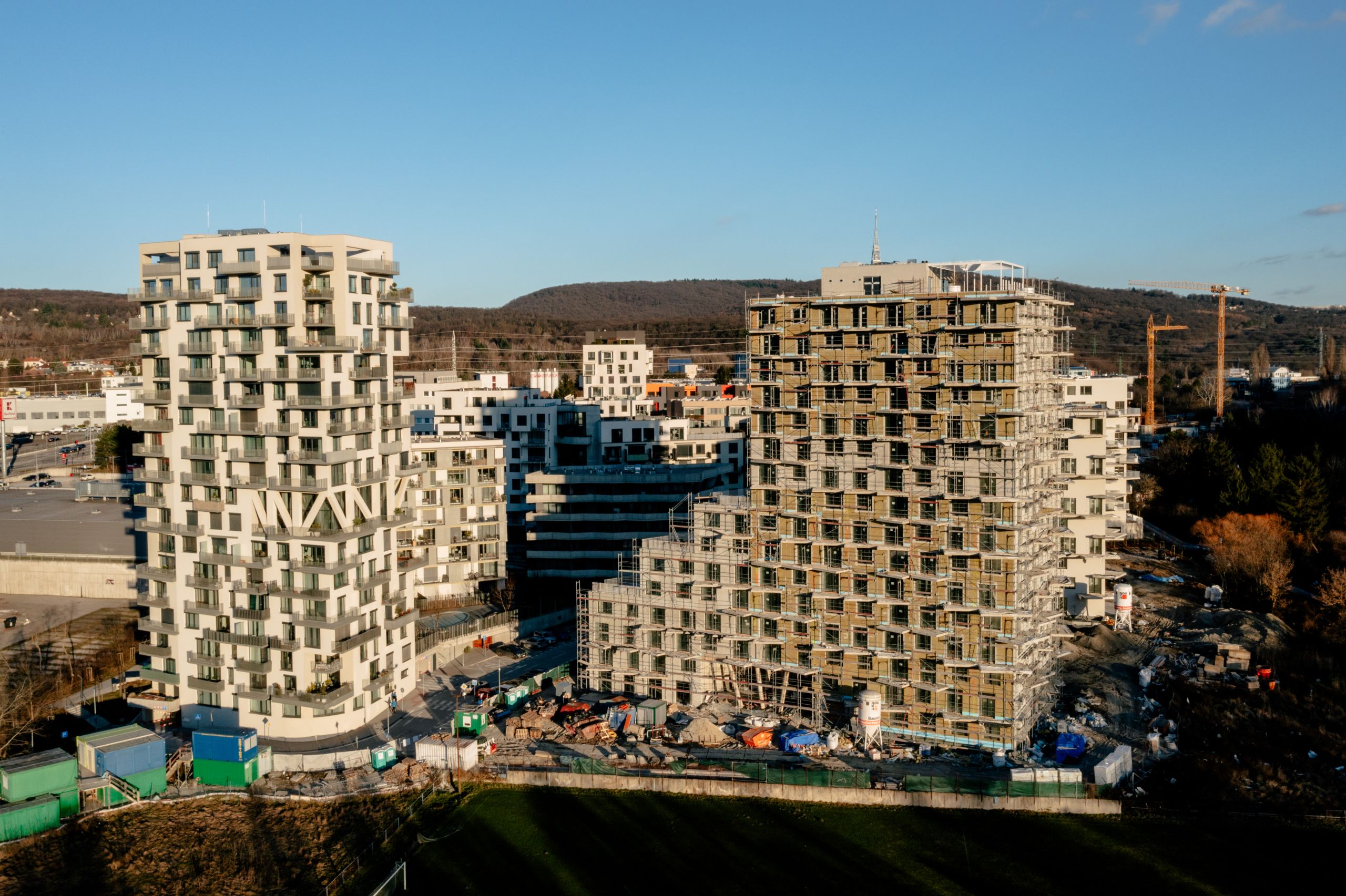

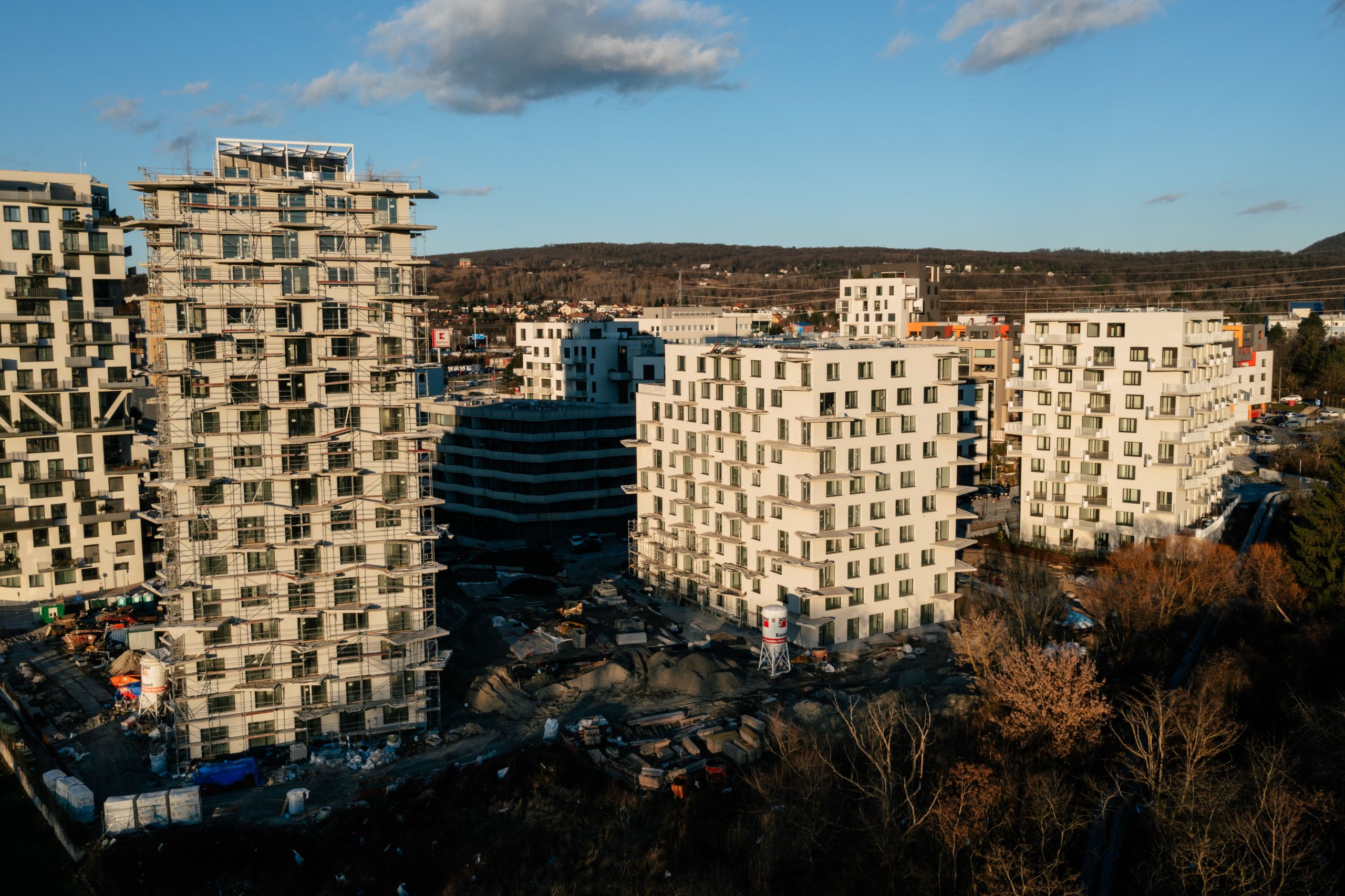

Čerešne Residence: Projekt vstupuje do finálnej etapy realizácie

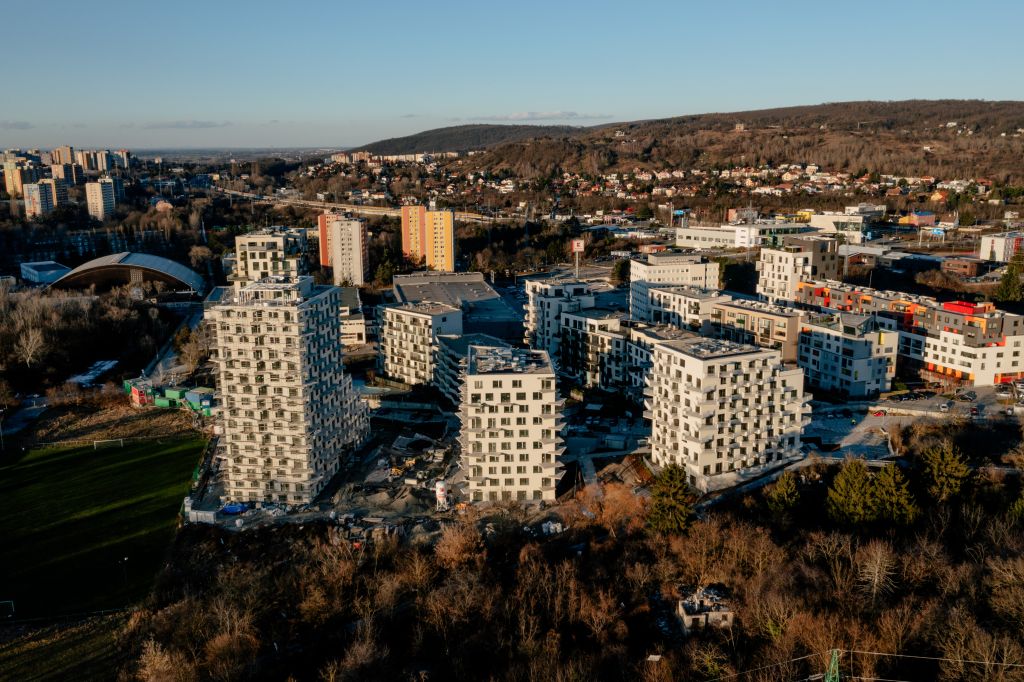

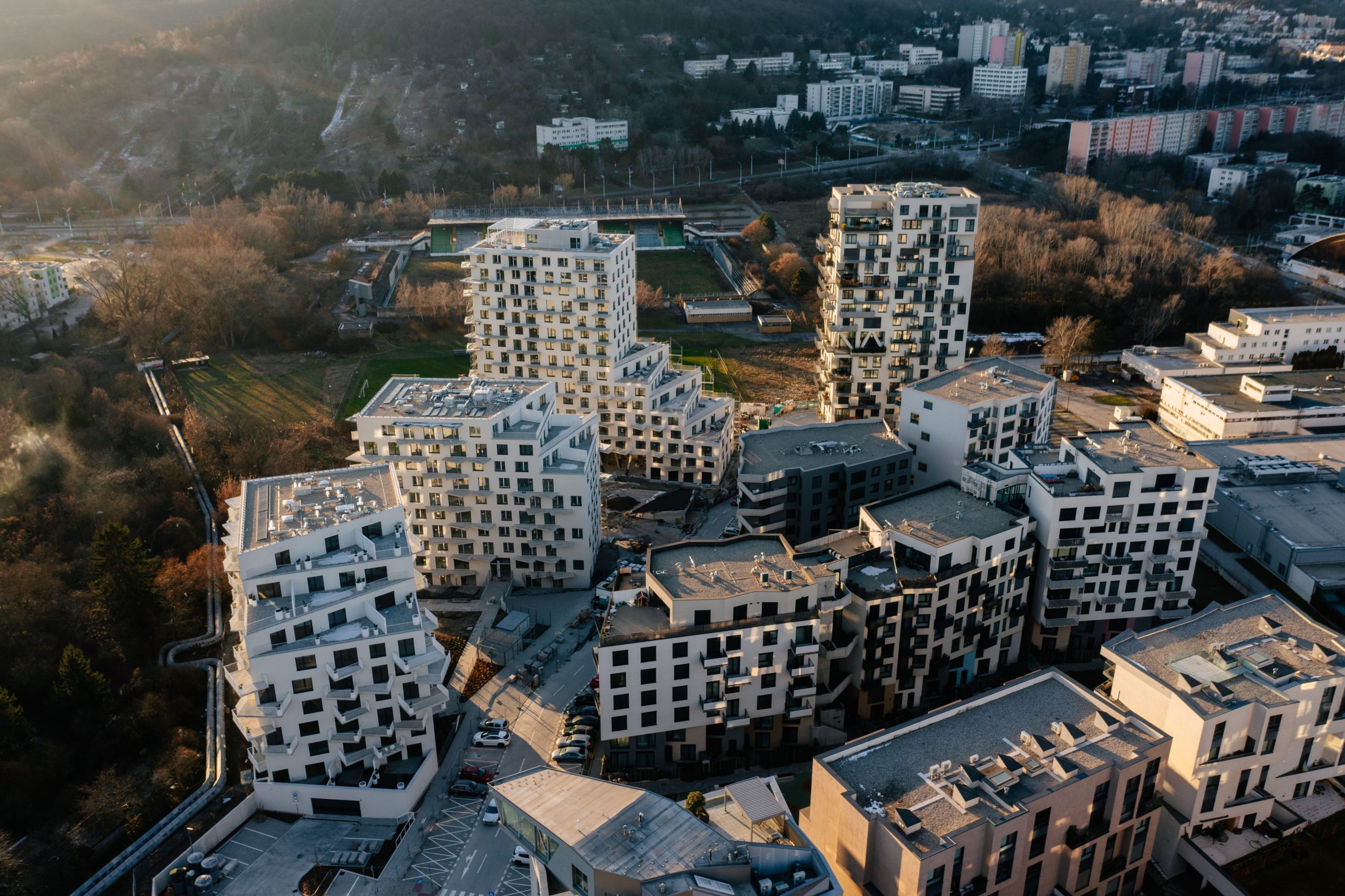

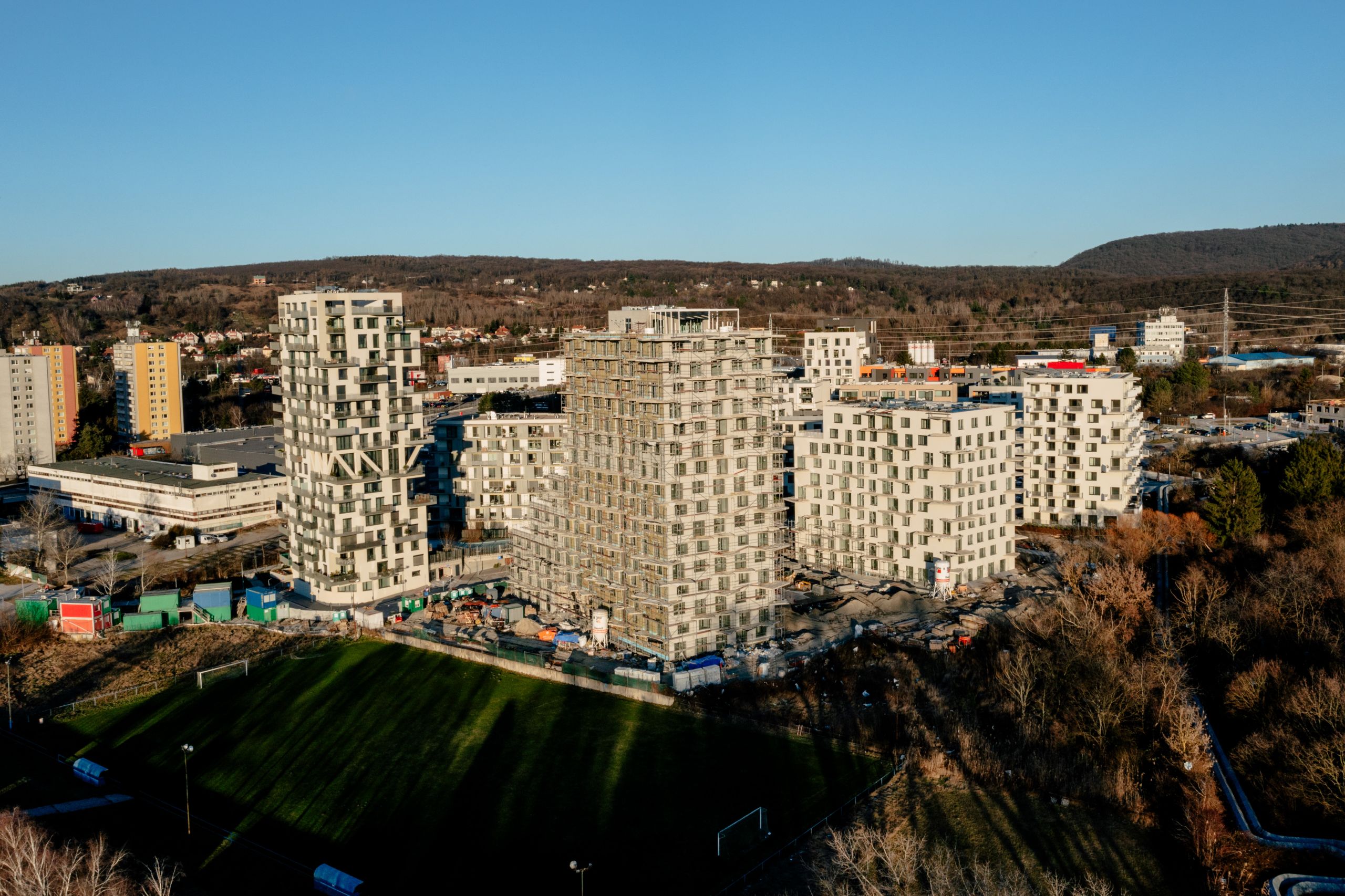

Výstavba projektu Čerešne Residence v Dúbravke sa posúva do záverečných fáz. Na jednotlivých objektoch prebiehajú dokončovacie práce v interiéroch aj exteriéroch, súbežne s kontrolou kvality a prípravou na ďalšie realizačné kroky.

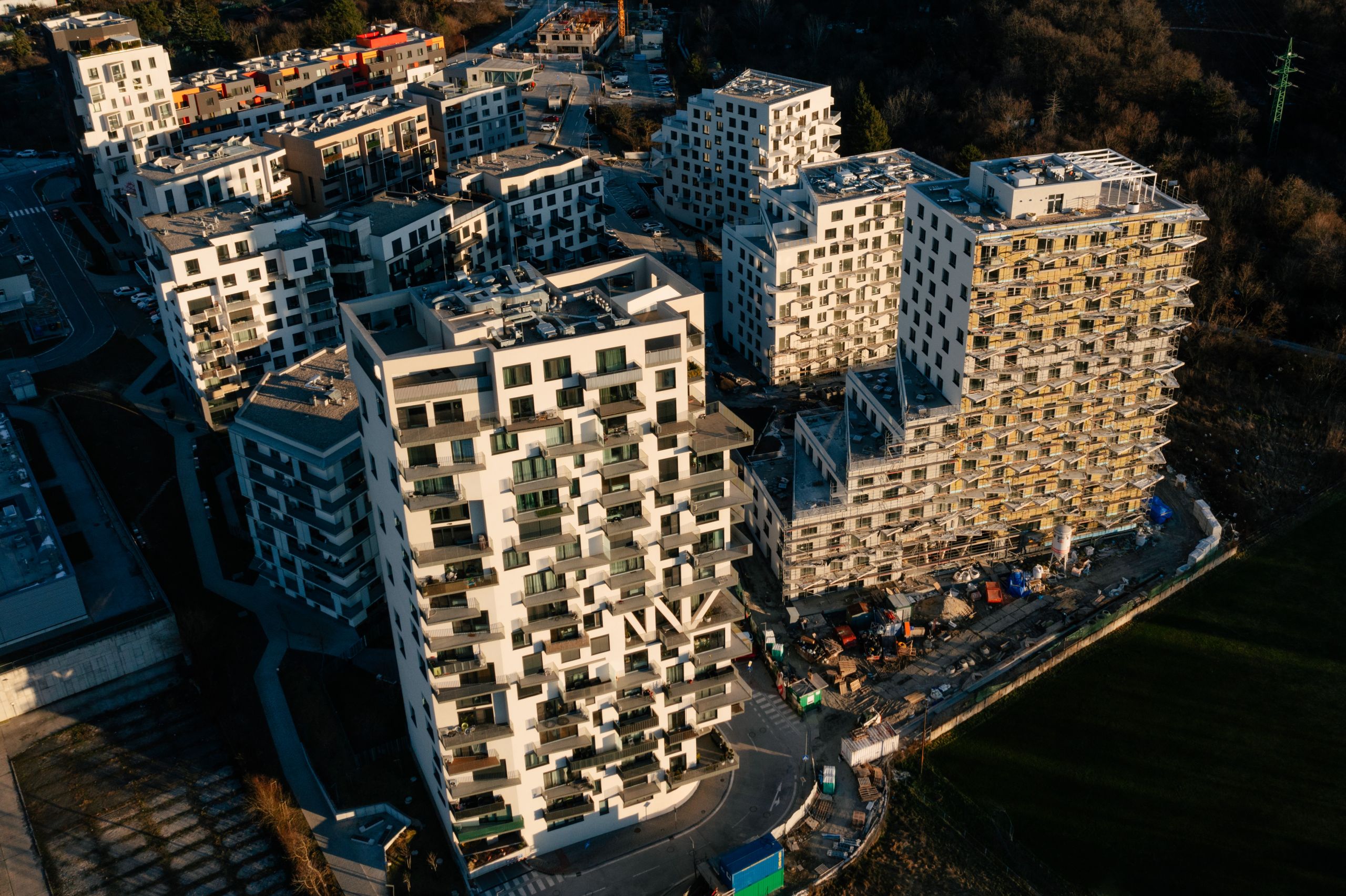

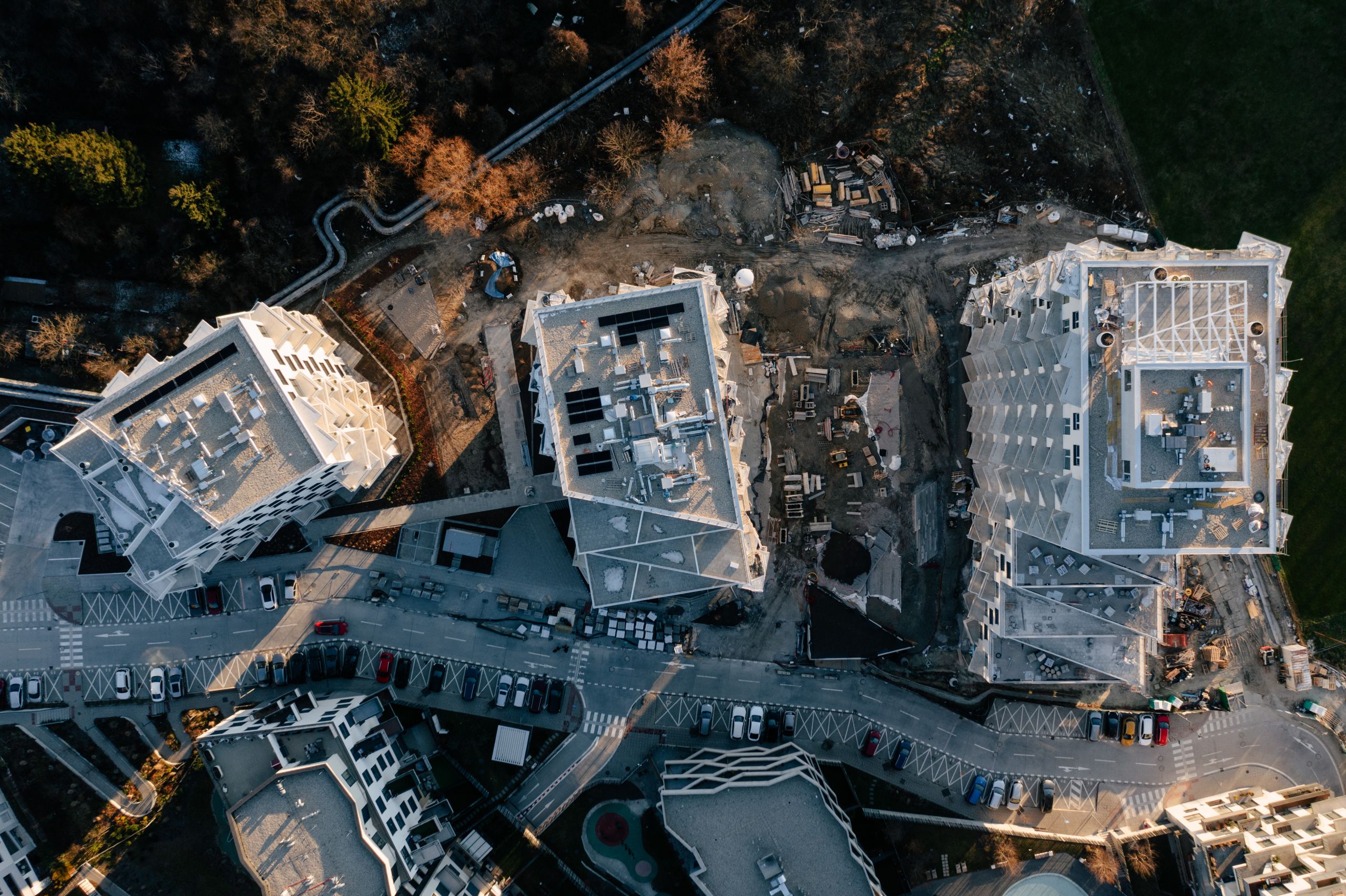

Objekt O

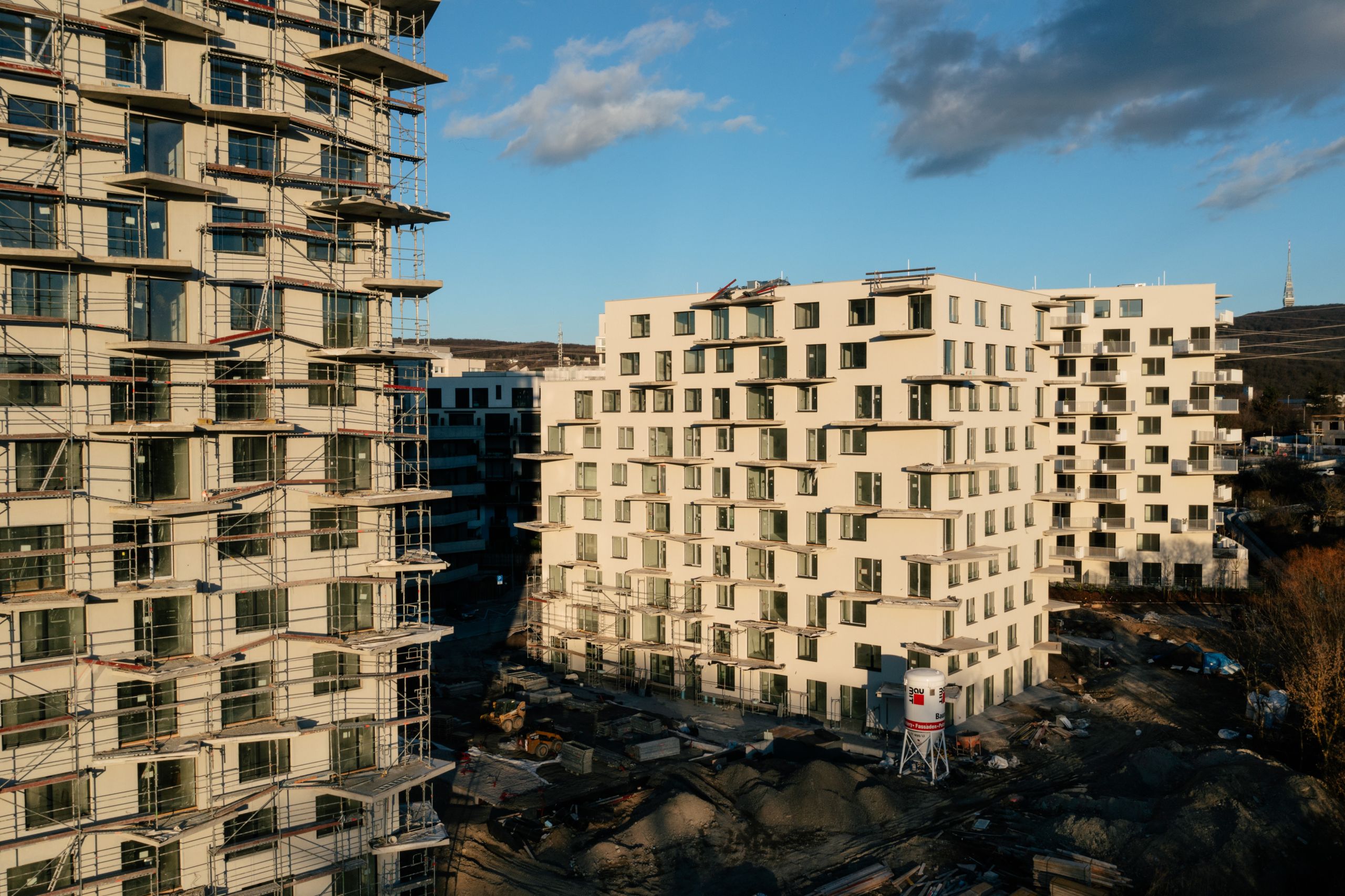

Na objekte O sa práce blížia k finálnemu dokončeniu.

  • Zostáva nalepiť grafický informačný systém v spoločných priestoroch.

  • Byty aj spoločné priestory sú pred dokončením, aktuálne prebieha čistenie stavby a preberanie zhotovených prác technickým dozorom investora (TDI).

Objekt P

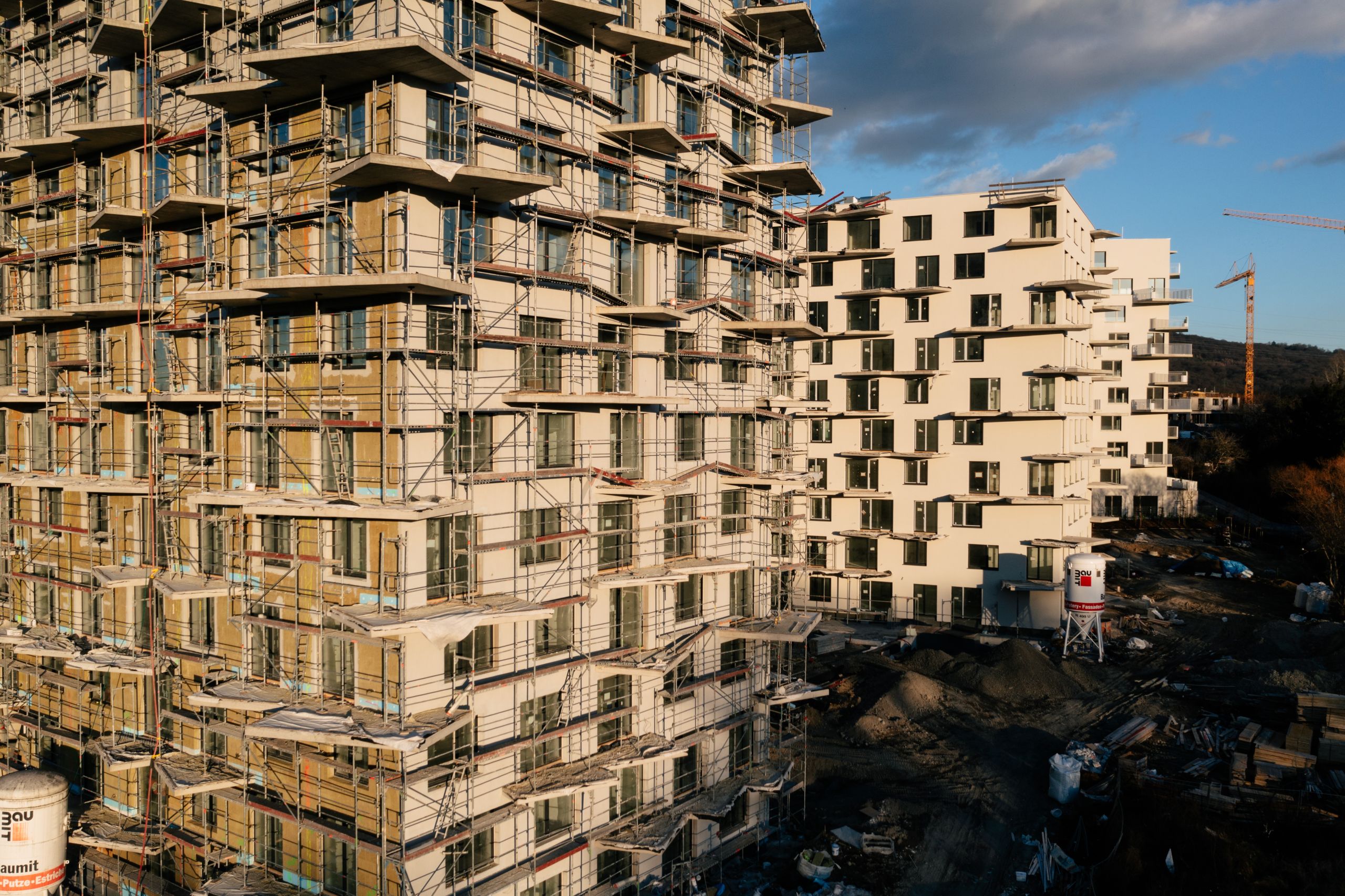

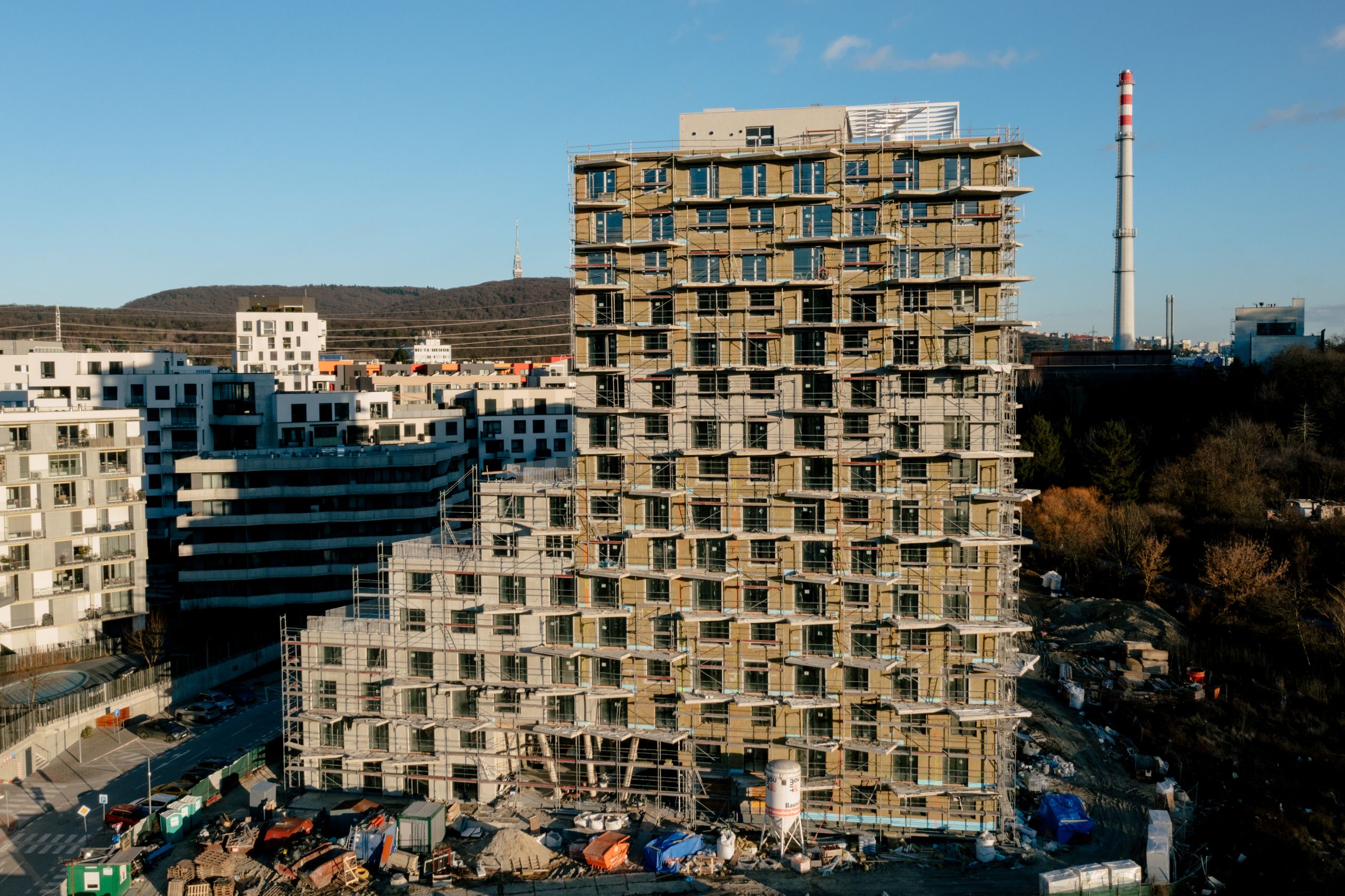

Objekt P sa nachádza v pokročilom štádiu realizácie.

  • V bytoch sú dokončené omietky, maľby, obklady a dlažby, osadené sú vstupné dvere a prebieha montáž zariaďovacích predmetov.

  • Od januára 2026 sa začne realizácia pokládky parkiet.

  • V spoločných priestoroch sa realizujú dlažby, zaklápajú sa SDK podhľady na chodbách a prebieha kompletáž elektroinštalácie, vzduchotechniky a vykurovania.

  • Dokončuje sa fasáda na západnej stene, následne budú montované exteriérové zábradlia, osadené kvetináče na balkónoch a realizovaná výsadba zelene.

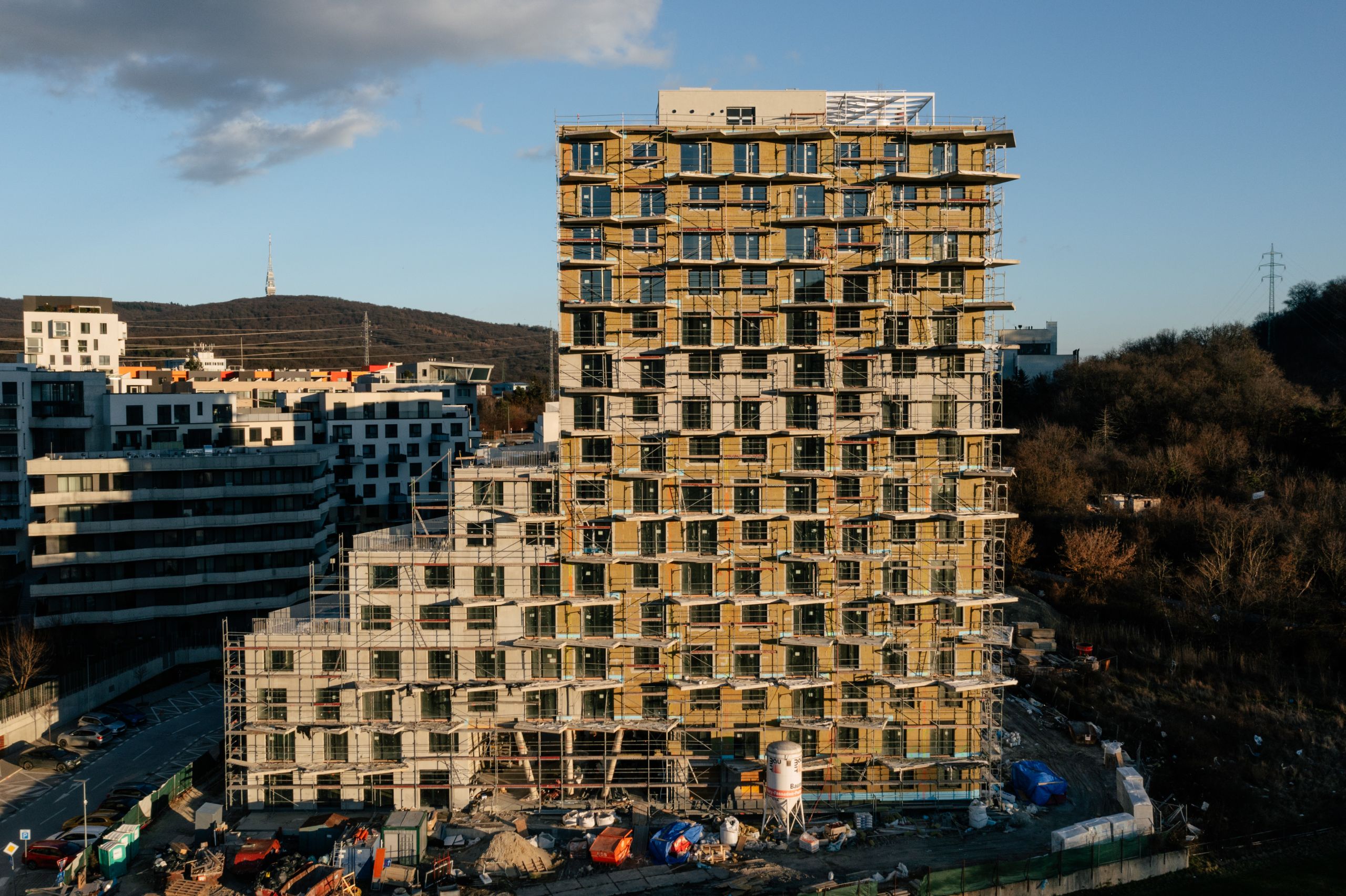

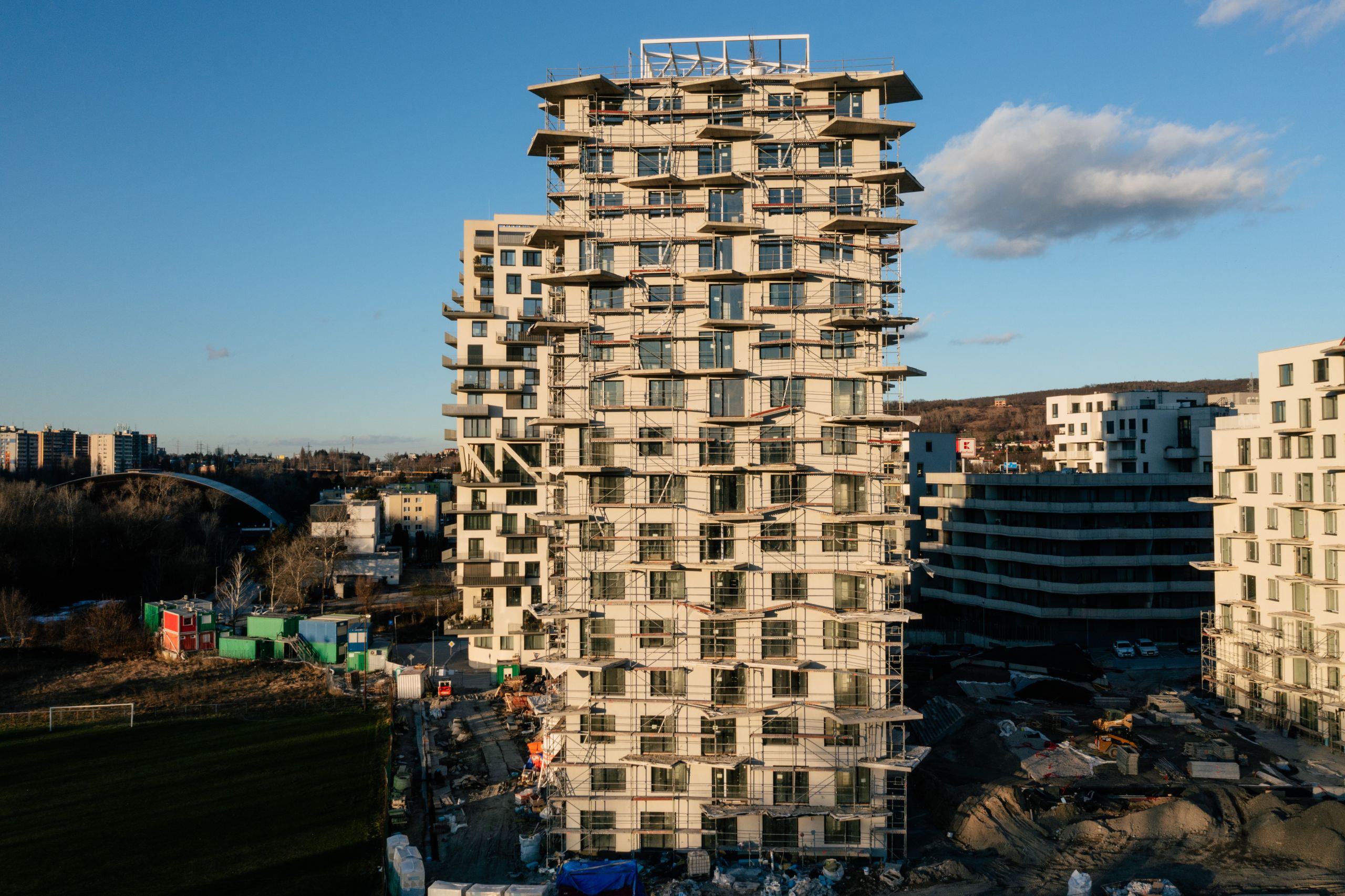

Objekt R

Aj na objekte R pokračujú práce intenzívnym tempom.

  • Dokončené sú práce v bytoch do 8. nadzemného podlažia – omietky, maľby a osadenie vstupných dverí.

  • Na vyšších podlažiach prebieha dokončovanie SDK priečok, obkladanie kúpeľní a WC, maľovanie bytov od 9. po 17. NP a kompletáž elektroinštalácií, vzduchotechniky a vykurovania.

  • V januári sa začne pokládka parkiet, montáž zariaďovacích predmetov, realizácia podhľadov a dlažieb v spoločných priestoroch.

  • Dokončuje sa fasáda na západnej a južnej strane, následne budú realizované exteriérové zábradlia, kvetináče a výsadba.

  • Na najvyššom podlaží prebieha montáž oceľovej pergoly a oceľovej konštrukcie v exteriérovom podhľade.

Garáž

Práce pokračujú aj v podzemných garážach:

  • Dokončuje sa napájanie koncových prvkov – osvetlenie, požiarne hlásiče, ventilátory, rekuperácie, čerpadlá a požiarne reproduktory.

  • Sú osadené dvere do technických miestností a pivničných kobiek, namontované deliace steny kobiek a zrealizované zvislé dopravné značenie.

  • Aktuálne sa čaká na dodanie garážovej brány.

  • Prebieha príprava na realizáciu epoxidových podláh v garáži a na rampe.

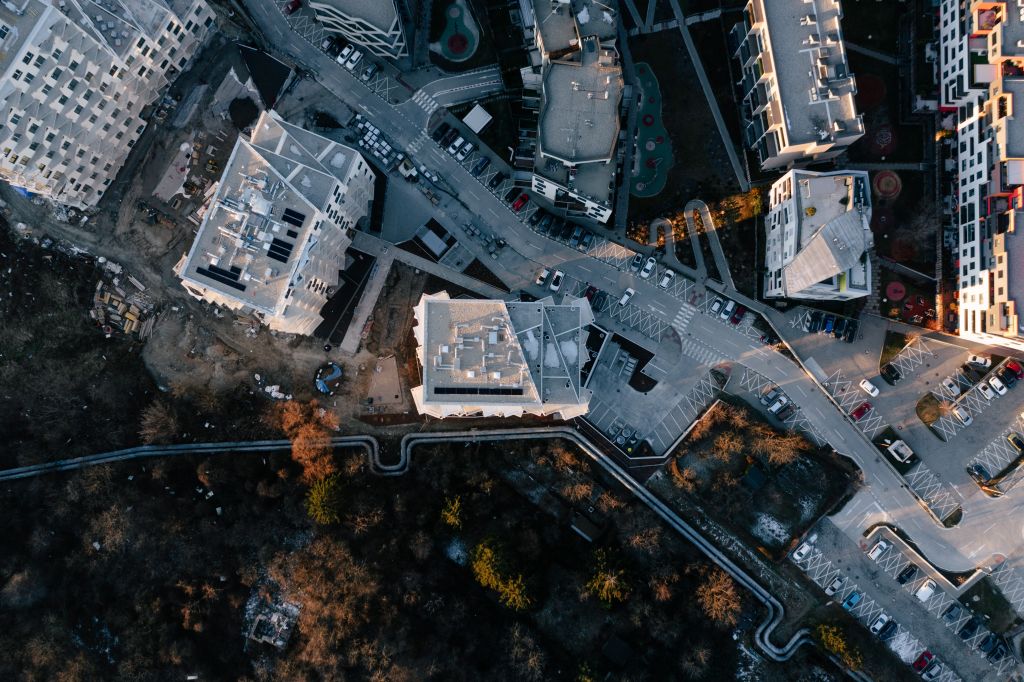

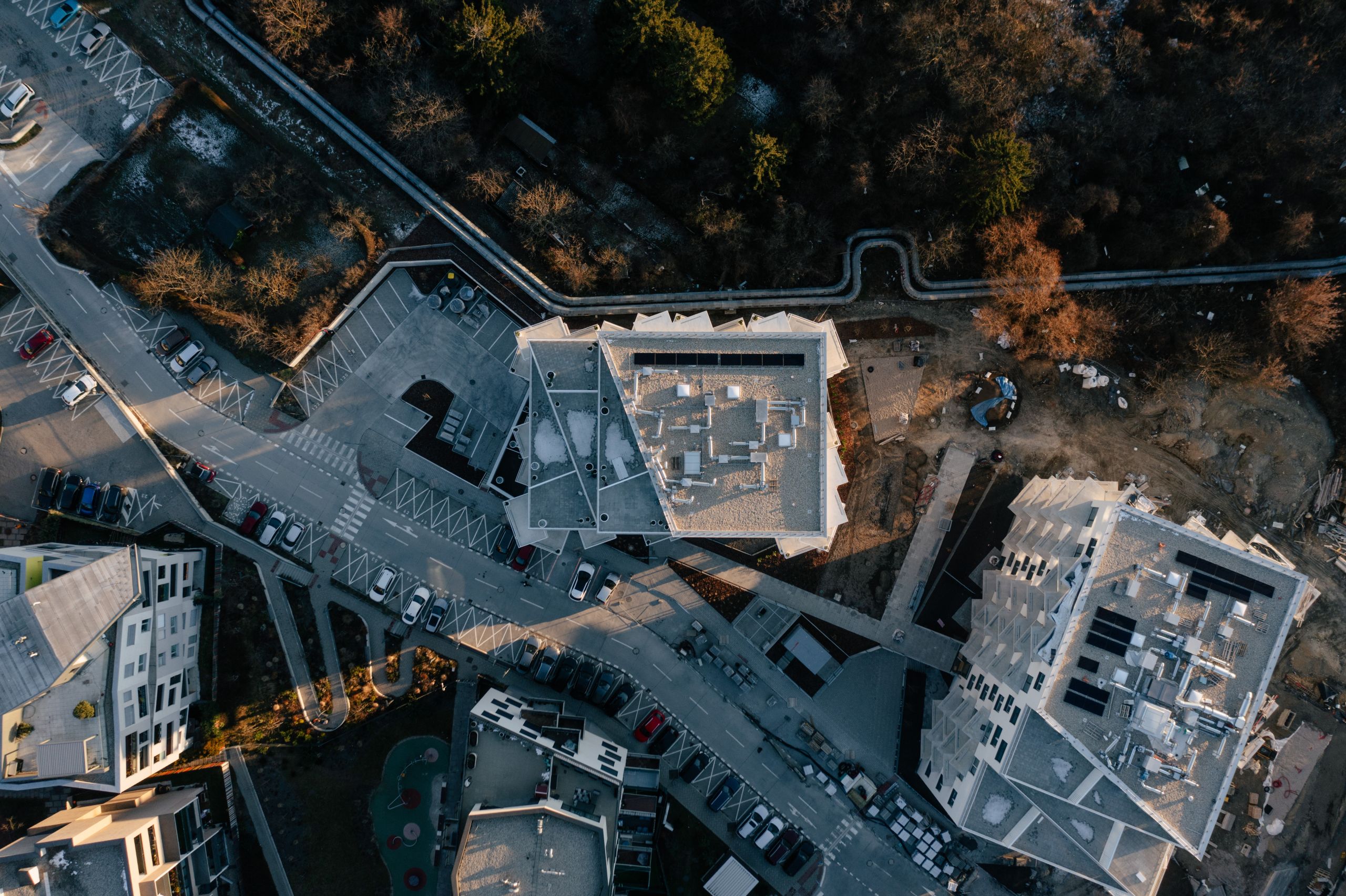

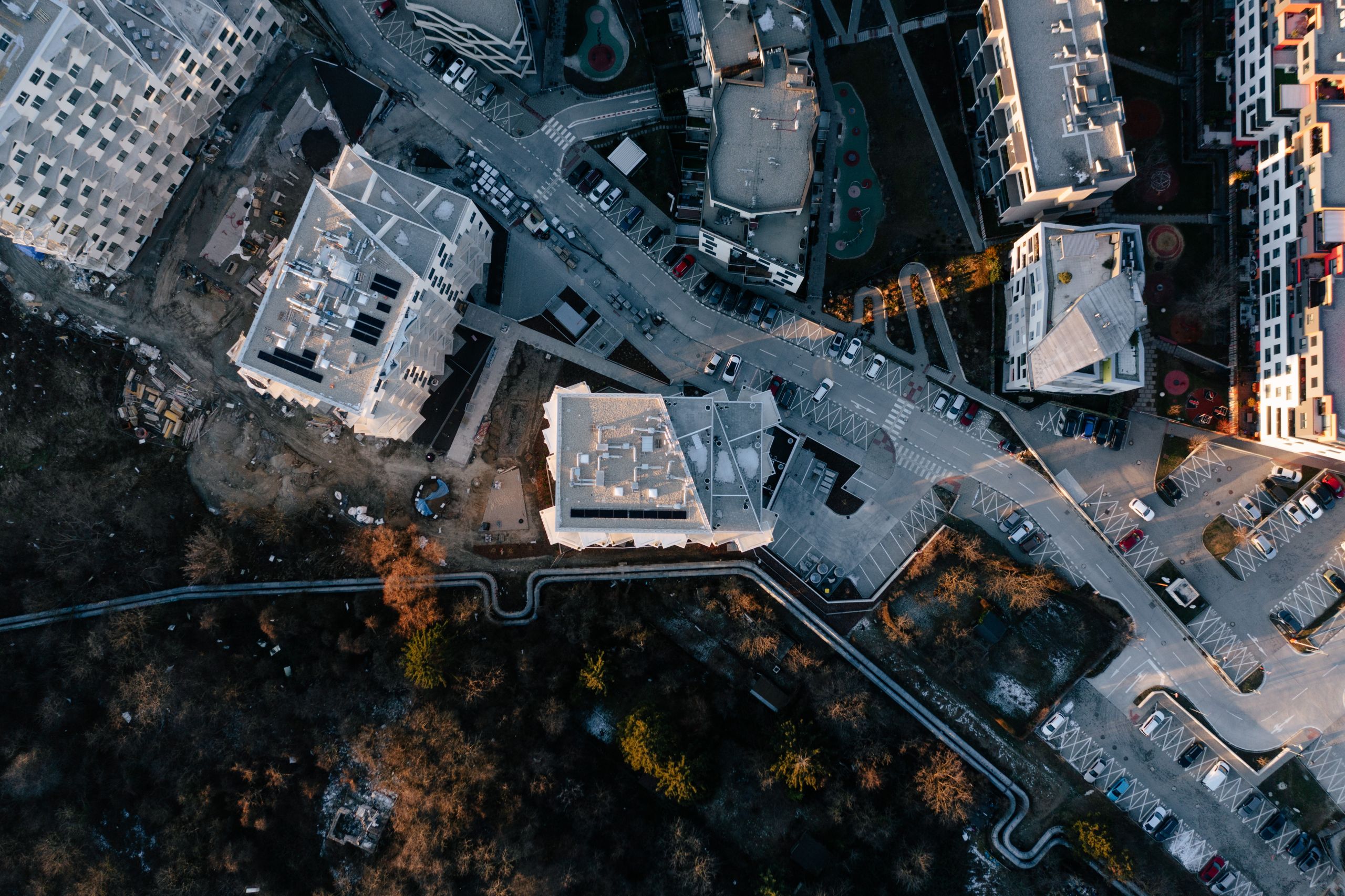

Exteriér

  • Realizujú sa chodníky a výsadba zelene na streche garáže objektov P a R.

  • Prebieha montáž schodísk pred objektom R.

  • Pokračuje realizácia parkovacích plôch v severnej časti smerom k projektu Čerešne 2.


Projekt Čerešne Residence sa tak postupne dostáva do svojej finálnej podoby, pričom dôraz je kladený na kvalitu realizácie, detail a funkčnosť všetkých priestorov.
