Čerešne Residence: Augustové novinky zo stavby
Výstavba projektu Čerešne Residence v Dúbravke pokračuje podľa harmonogramu a jednotlivé objekty sa posúvajú do finálnych fáz. Prinášame aktuálny prehľad prác:
Objekt O

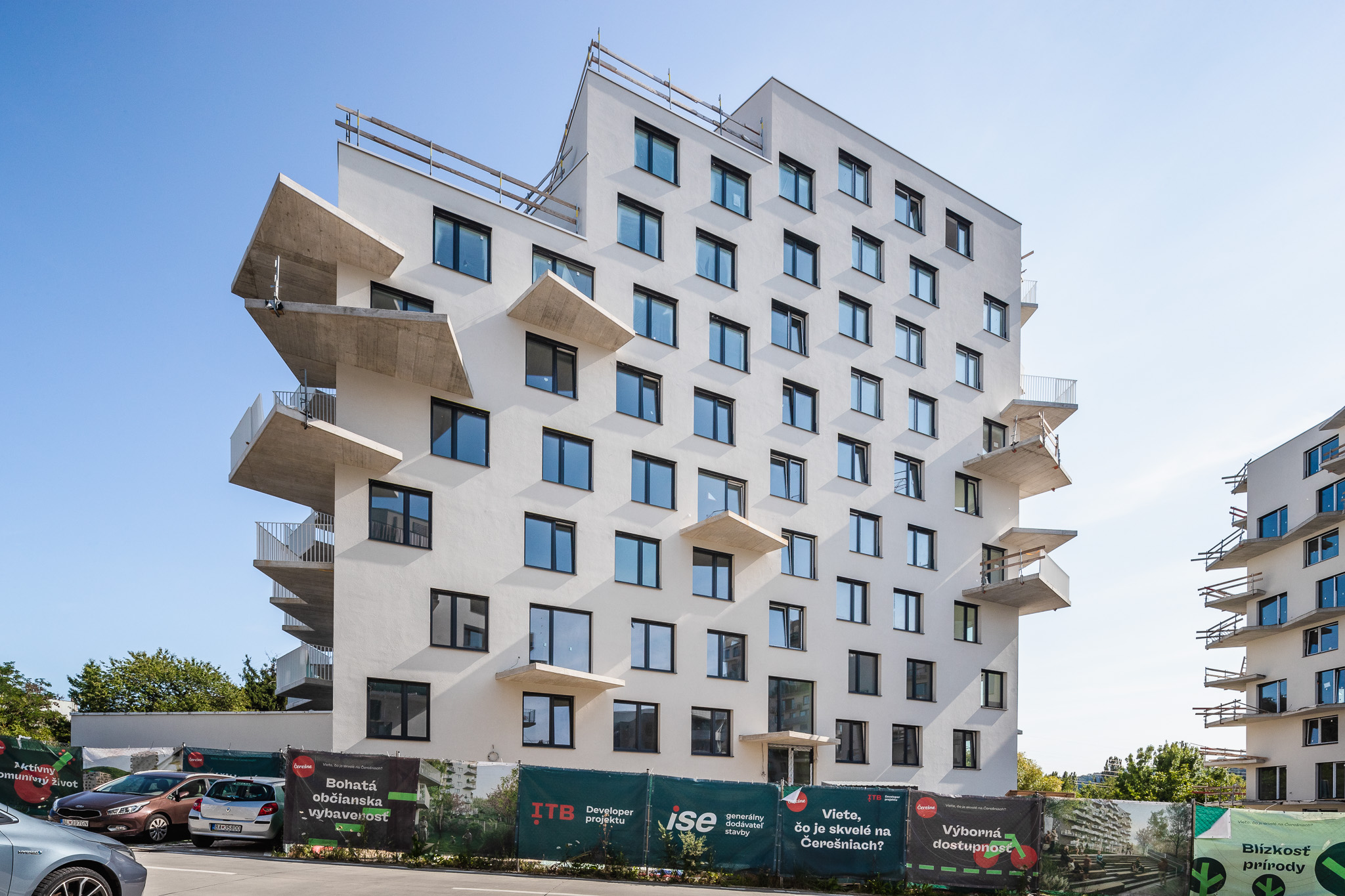

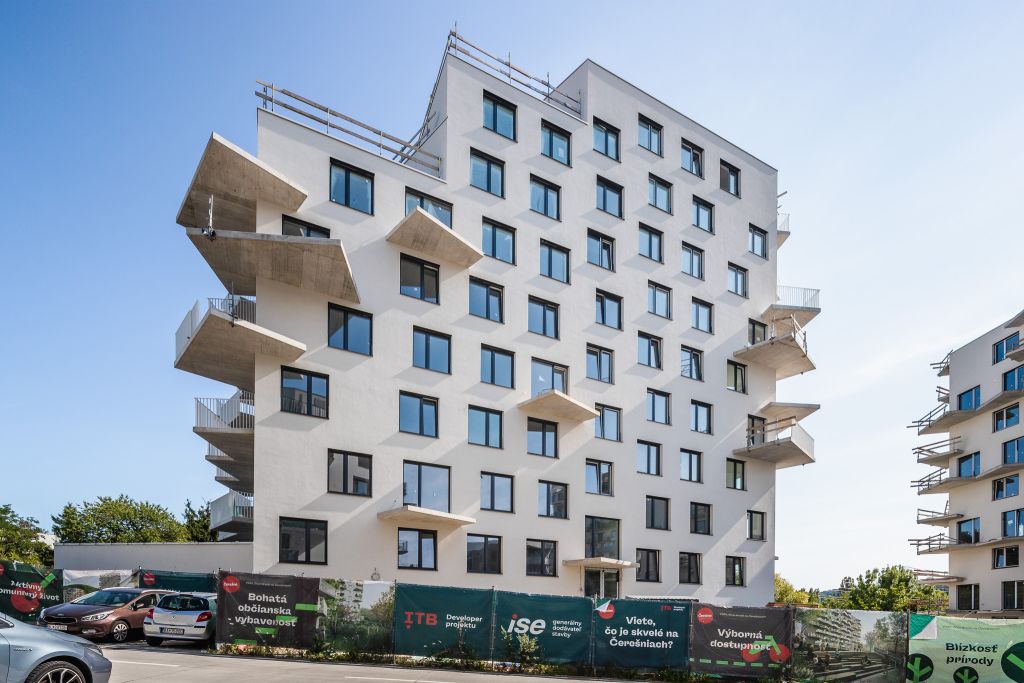

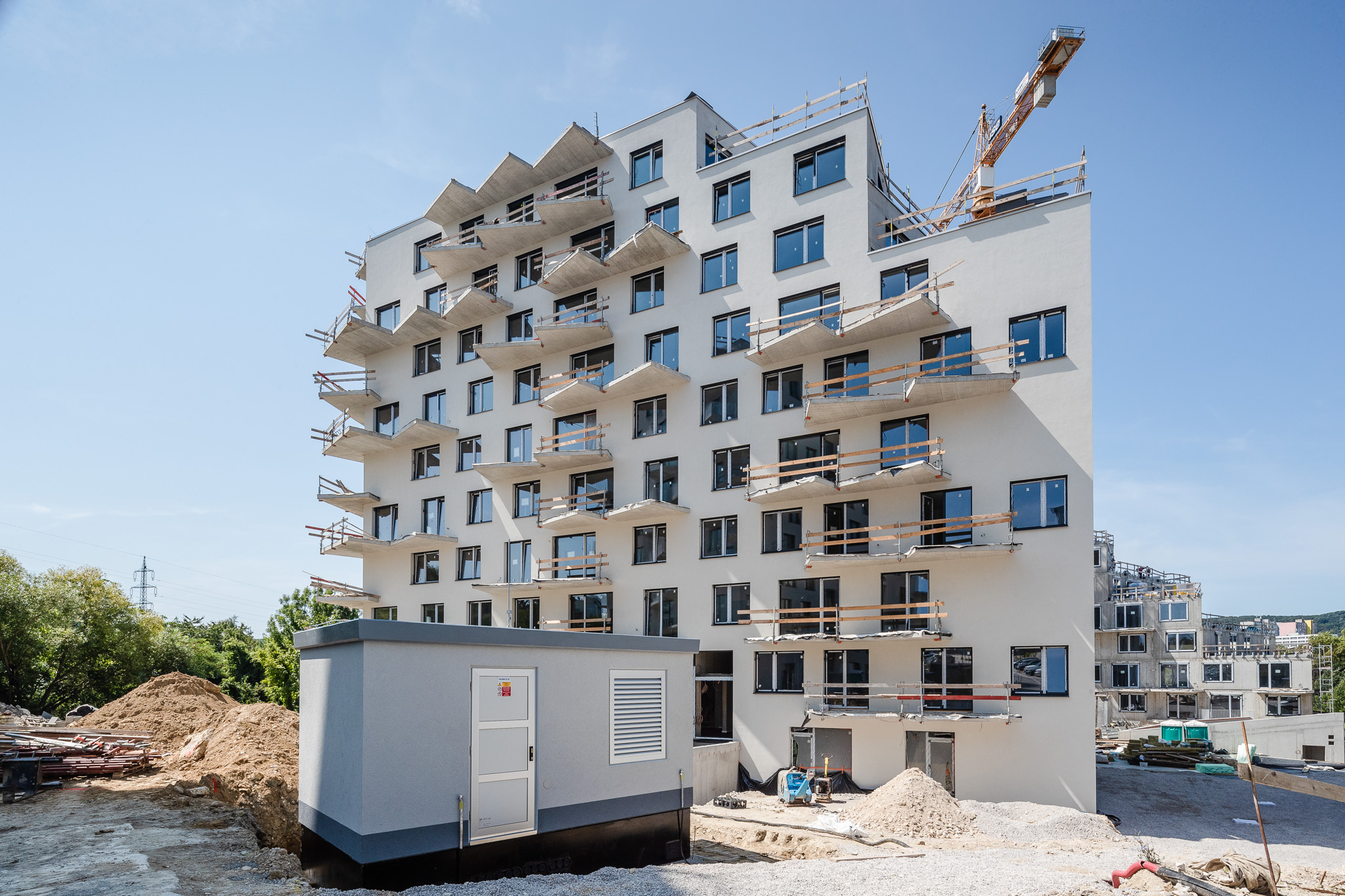

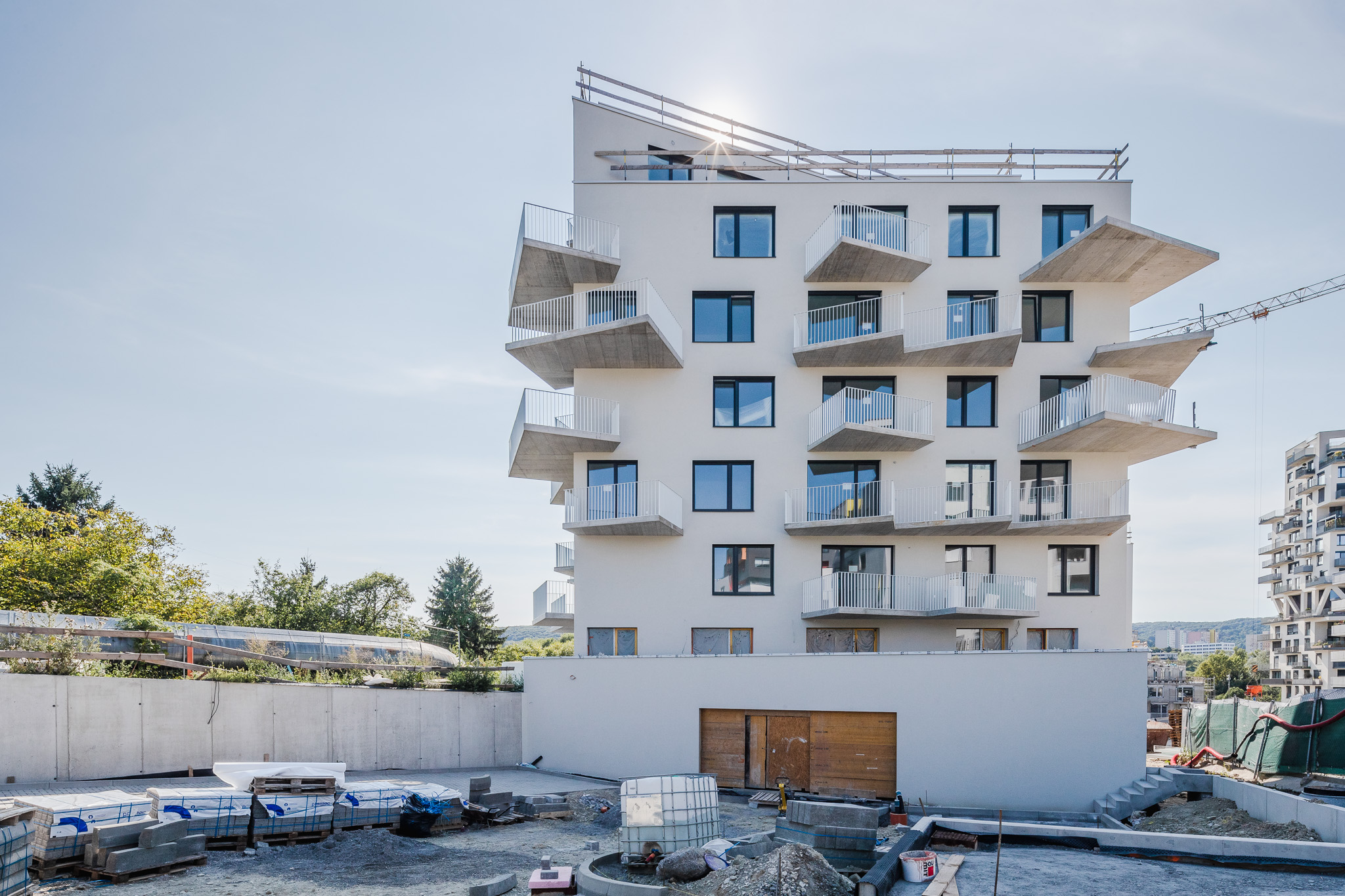

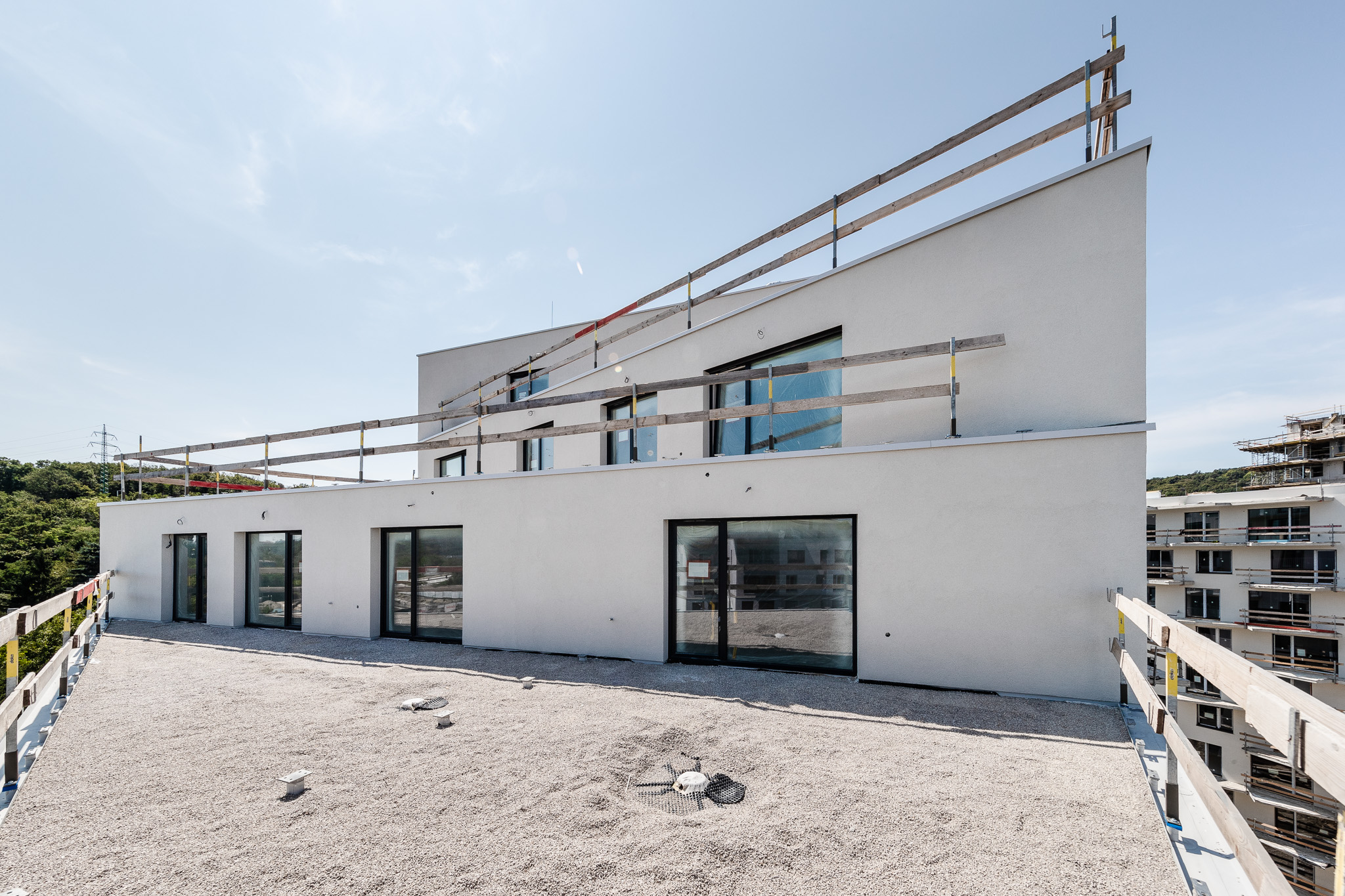

Na objekte O prebiehajú dokončovacie práce smerujúce ku skoršej kolaudácii.
-

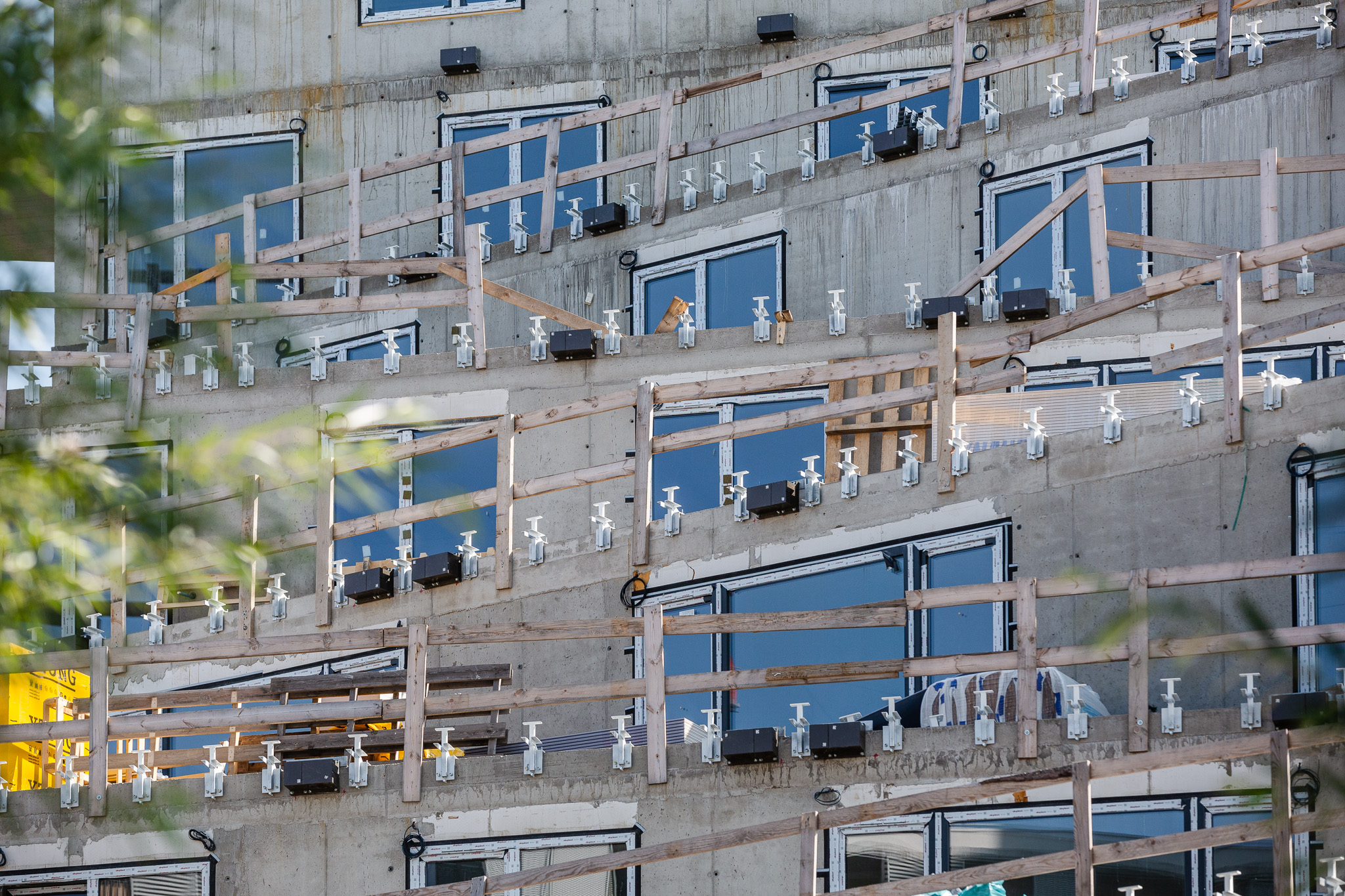

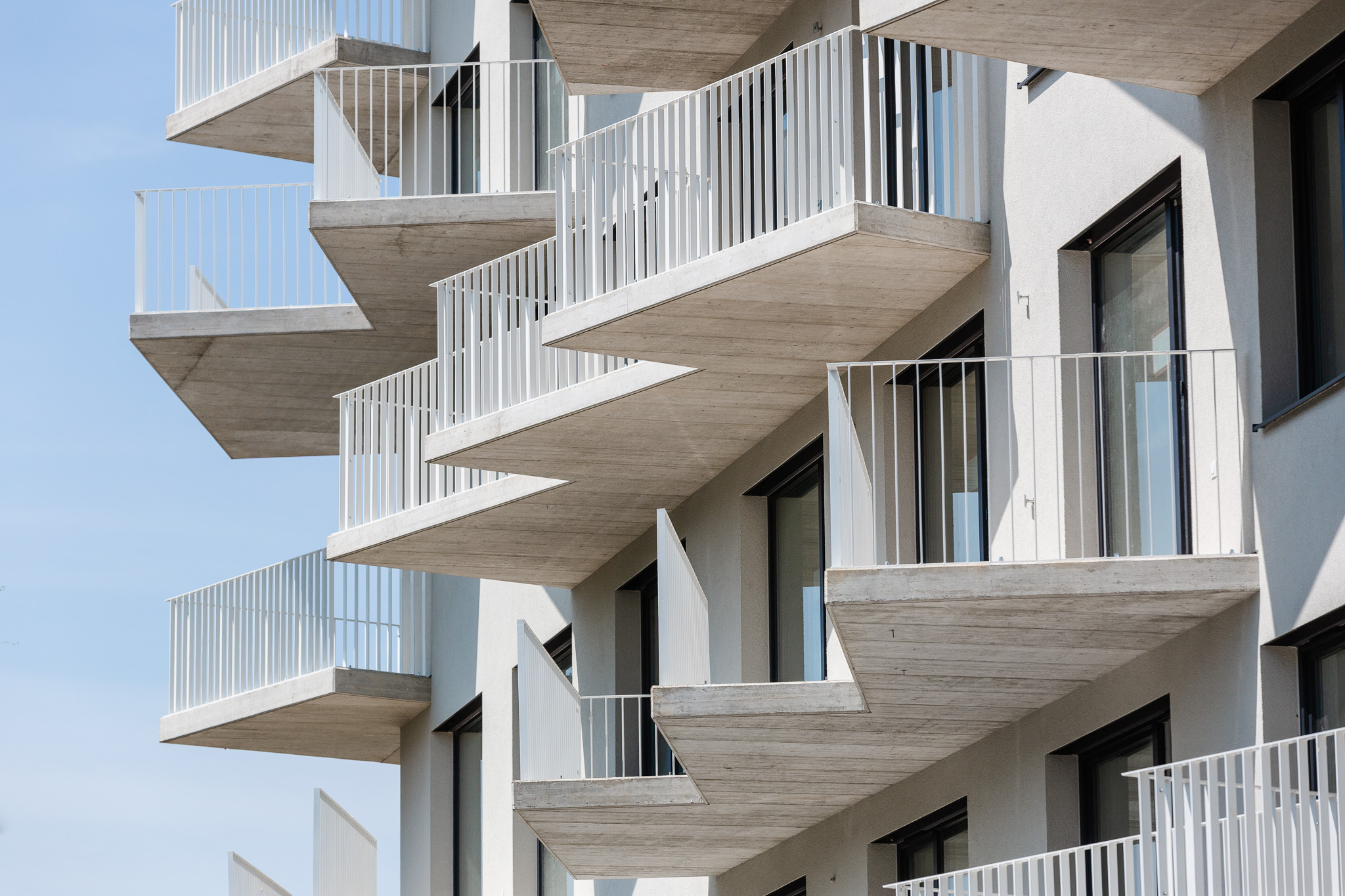

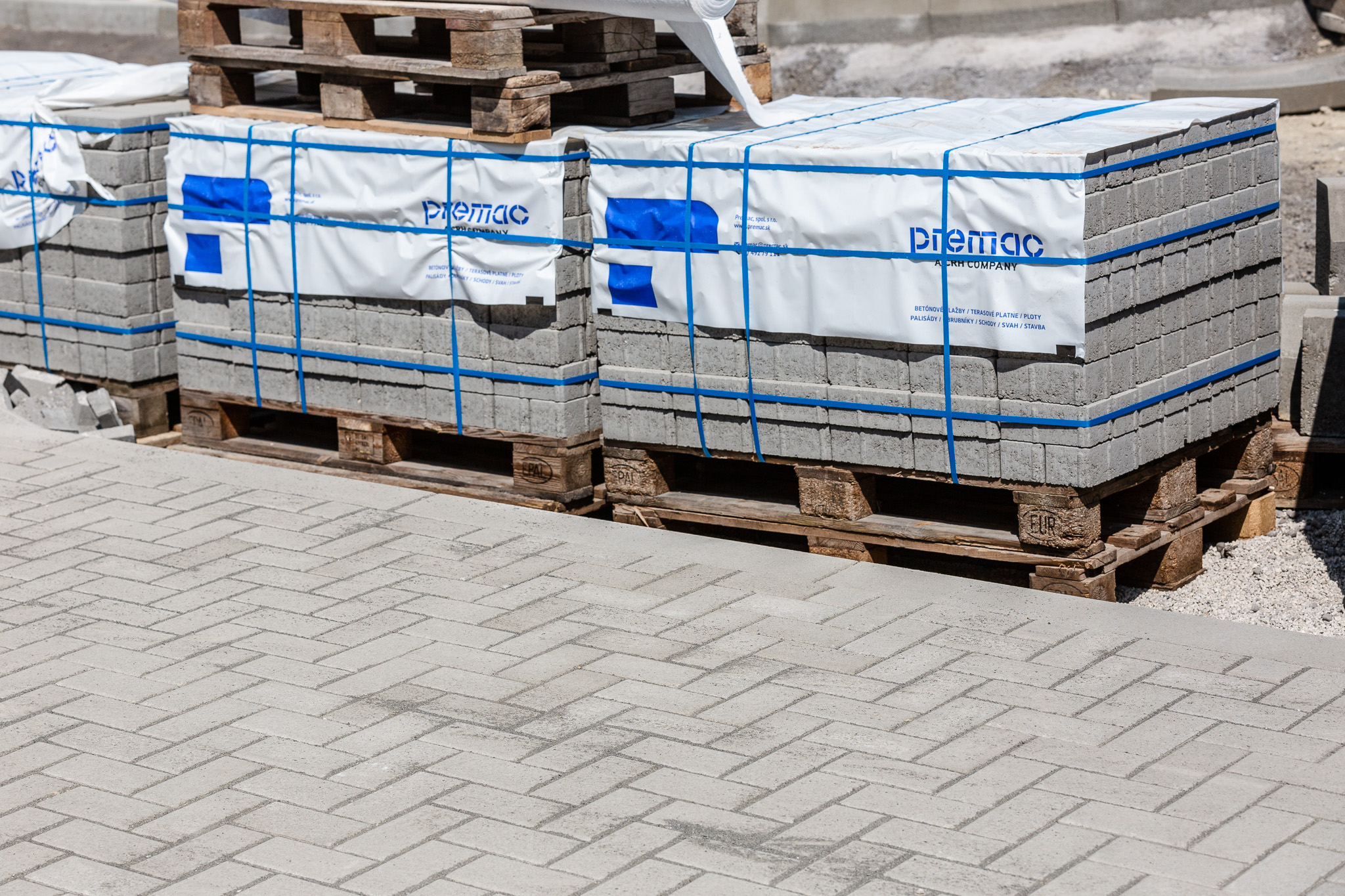

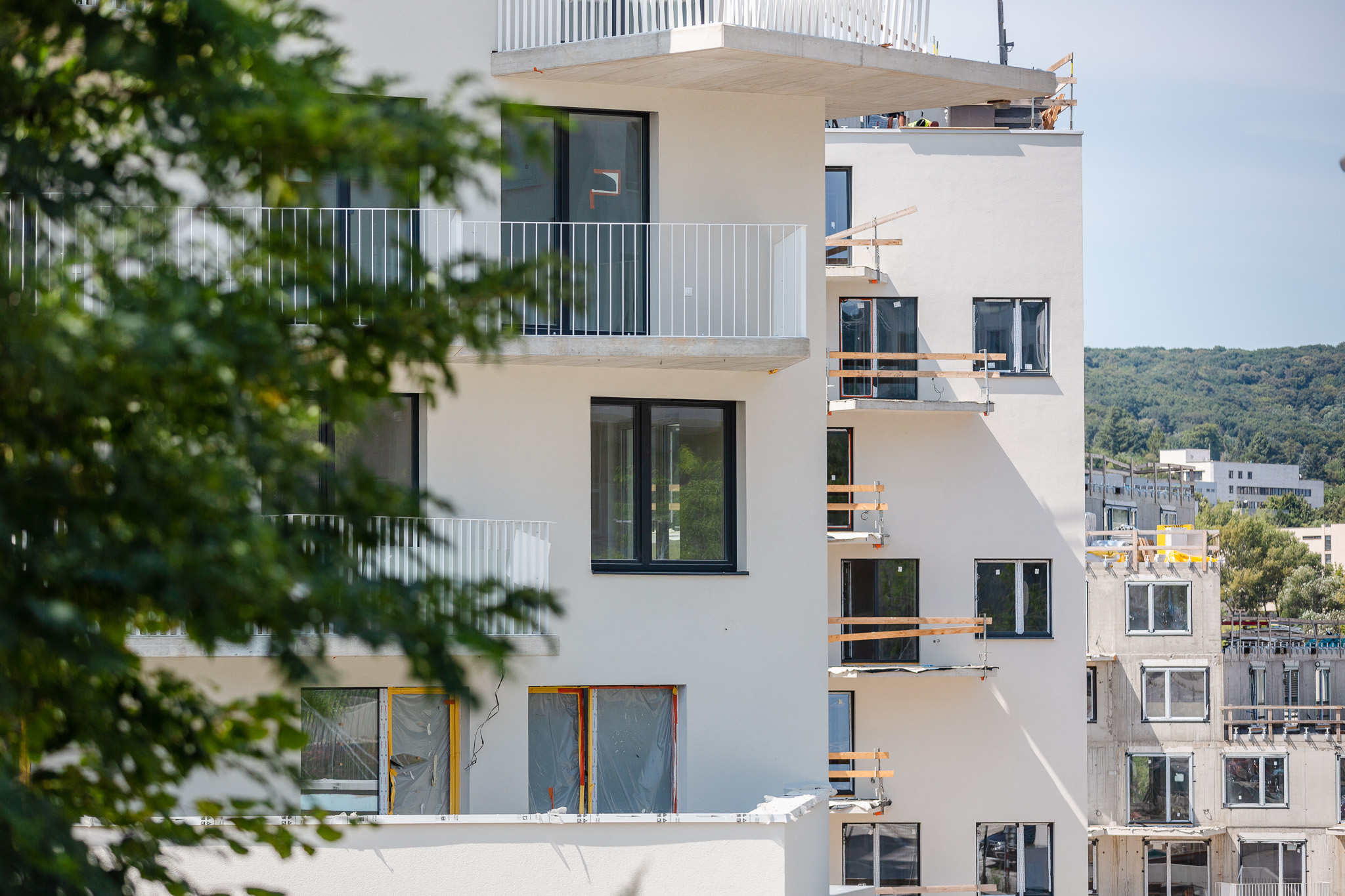

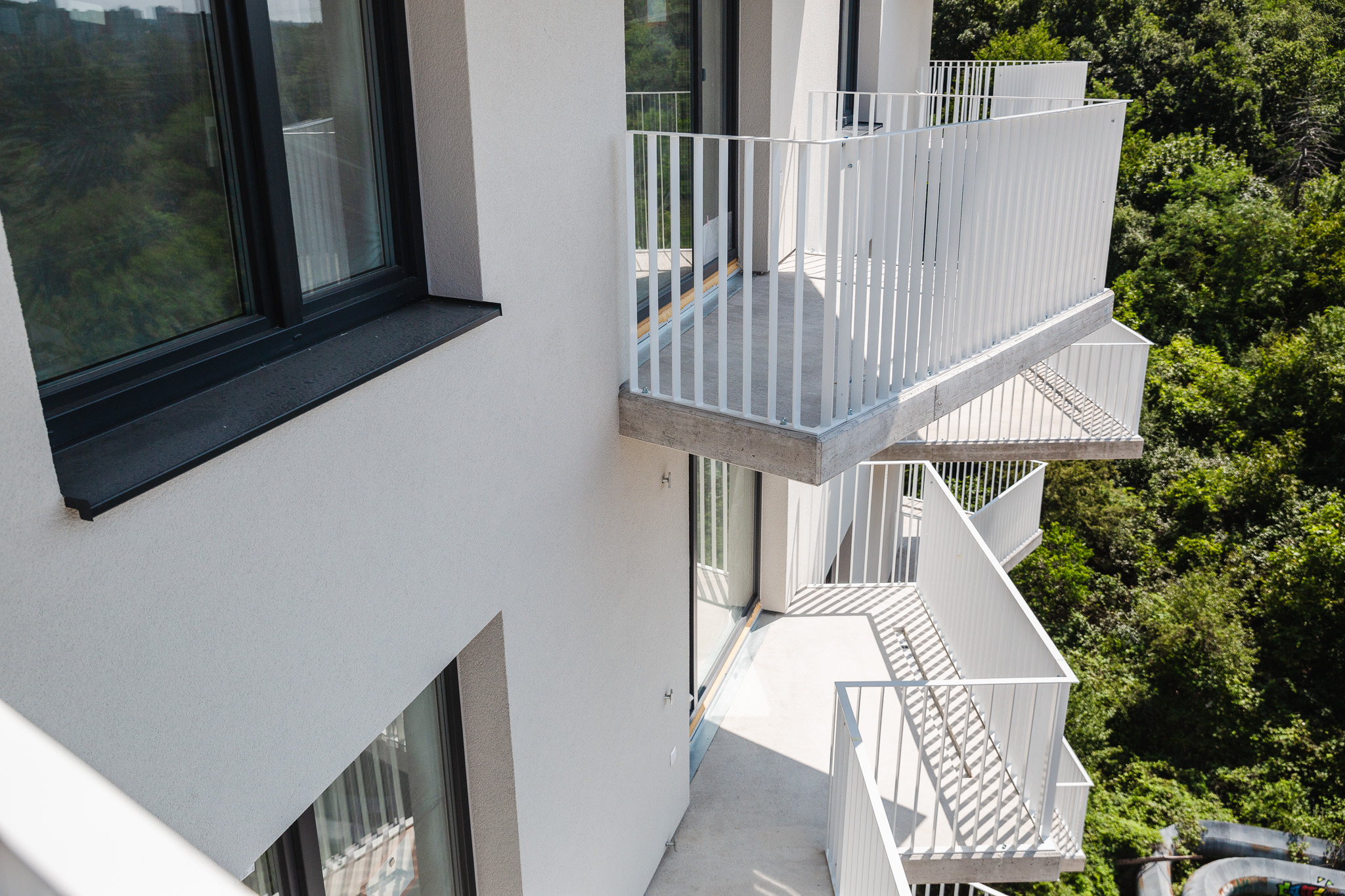

Montujú sa zábradlia na balkónoch a terasách, začína sa pokládka exteriérovej dlažby a inštalácia kvetináčov.
-

V bytoch sú hotové obklady a dlažby, čoskoro sa budú dokončovať dlažby na chodbách a interiérové zábradlie.
-
Pokračuje montáž sanity a zariaďovacích predmetov.
-
Ostáva domaľovať spoločné priestory a položiť parkety v bytoch.
-

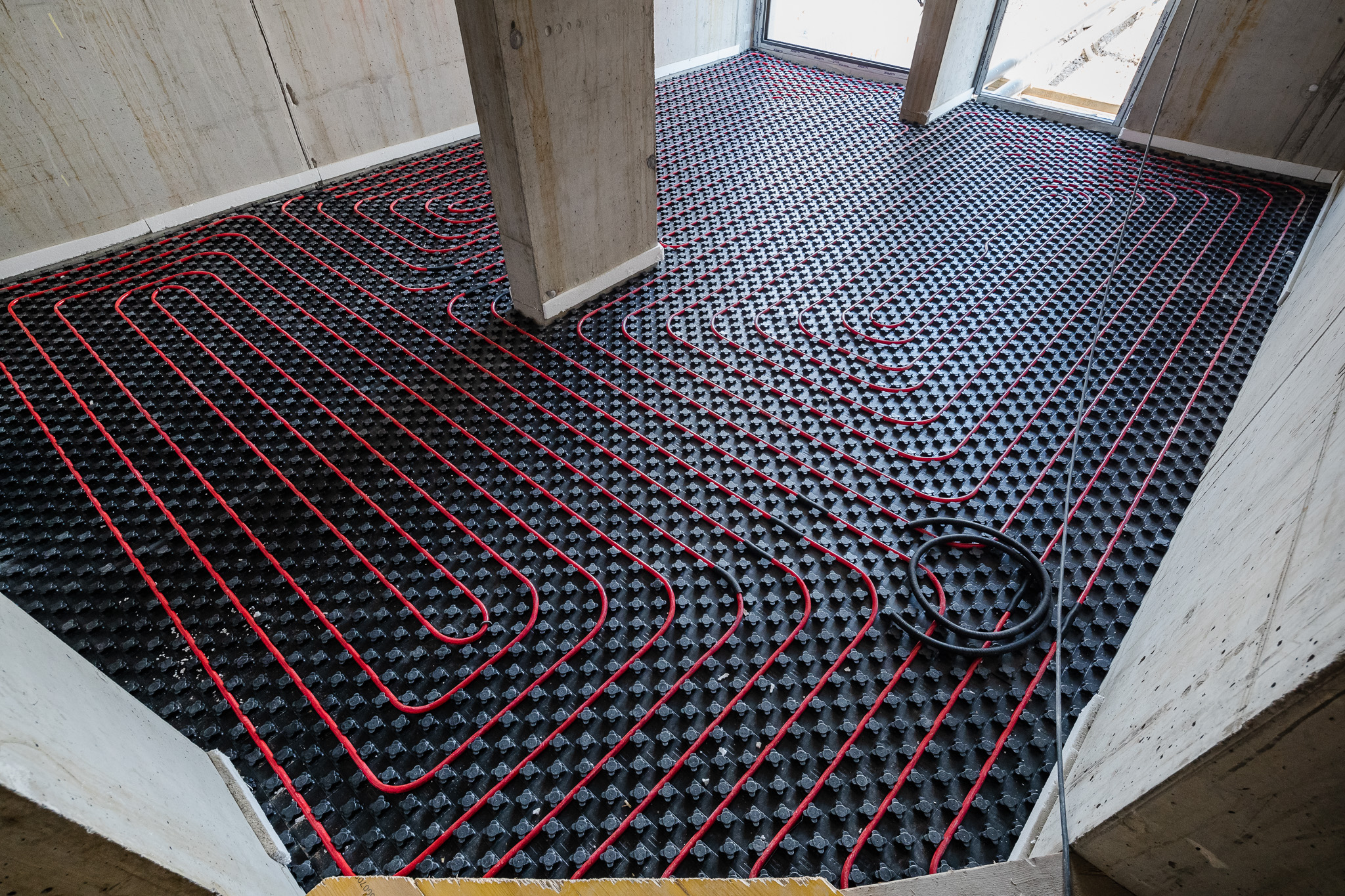

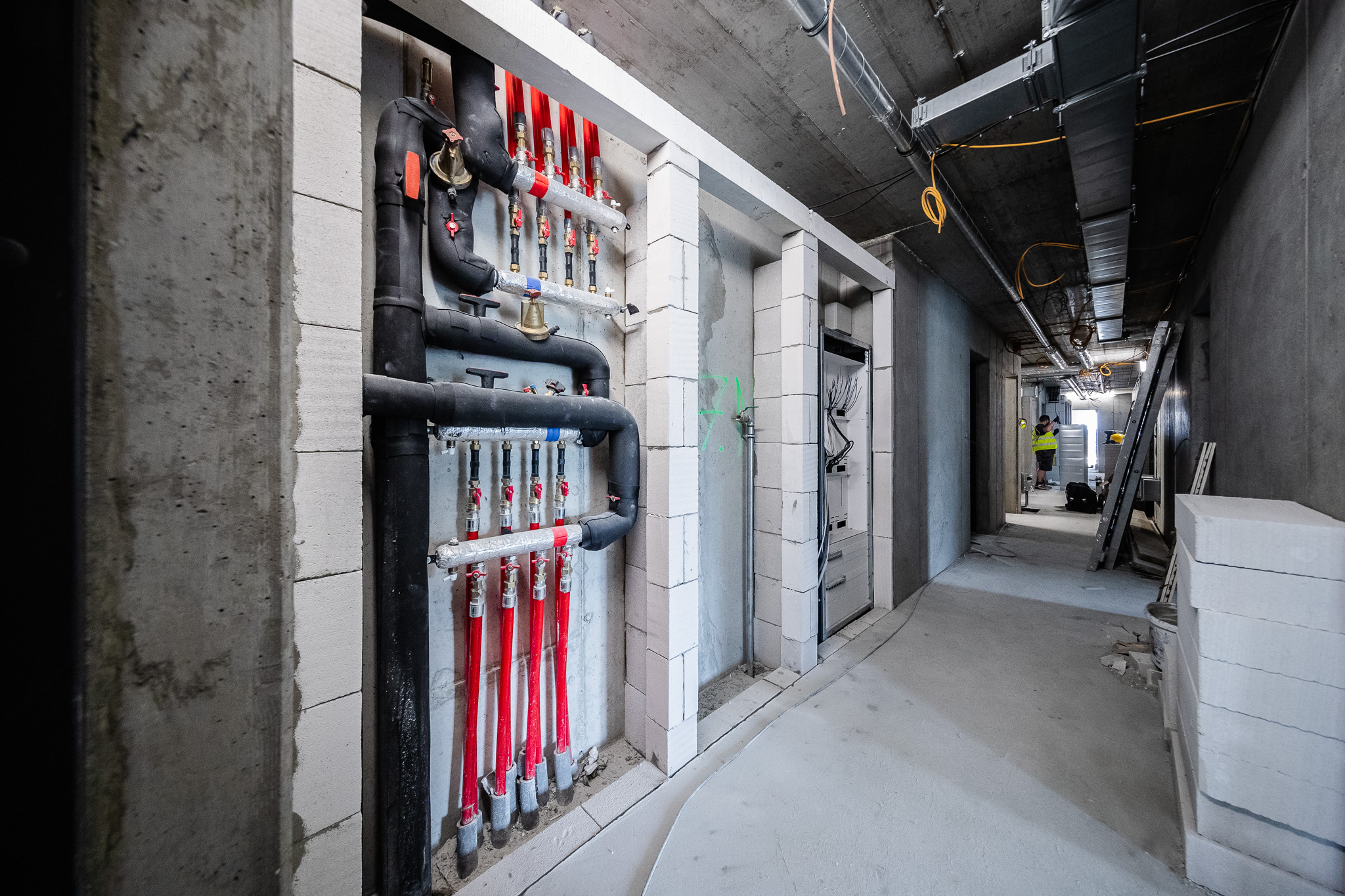

V garáži prebieha príprava na betonáž podlahy, v suteréne sa montujú pivničné kobky.
Objekt P

Objekt P je v pokročilom štádiu výstavby:
-

Monolitická konštrukcia je ukončená, strecha je hotová a práve sa štrkuje.
-

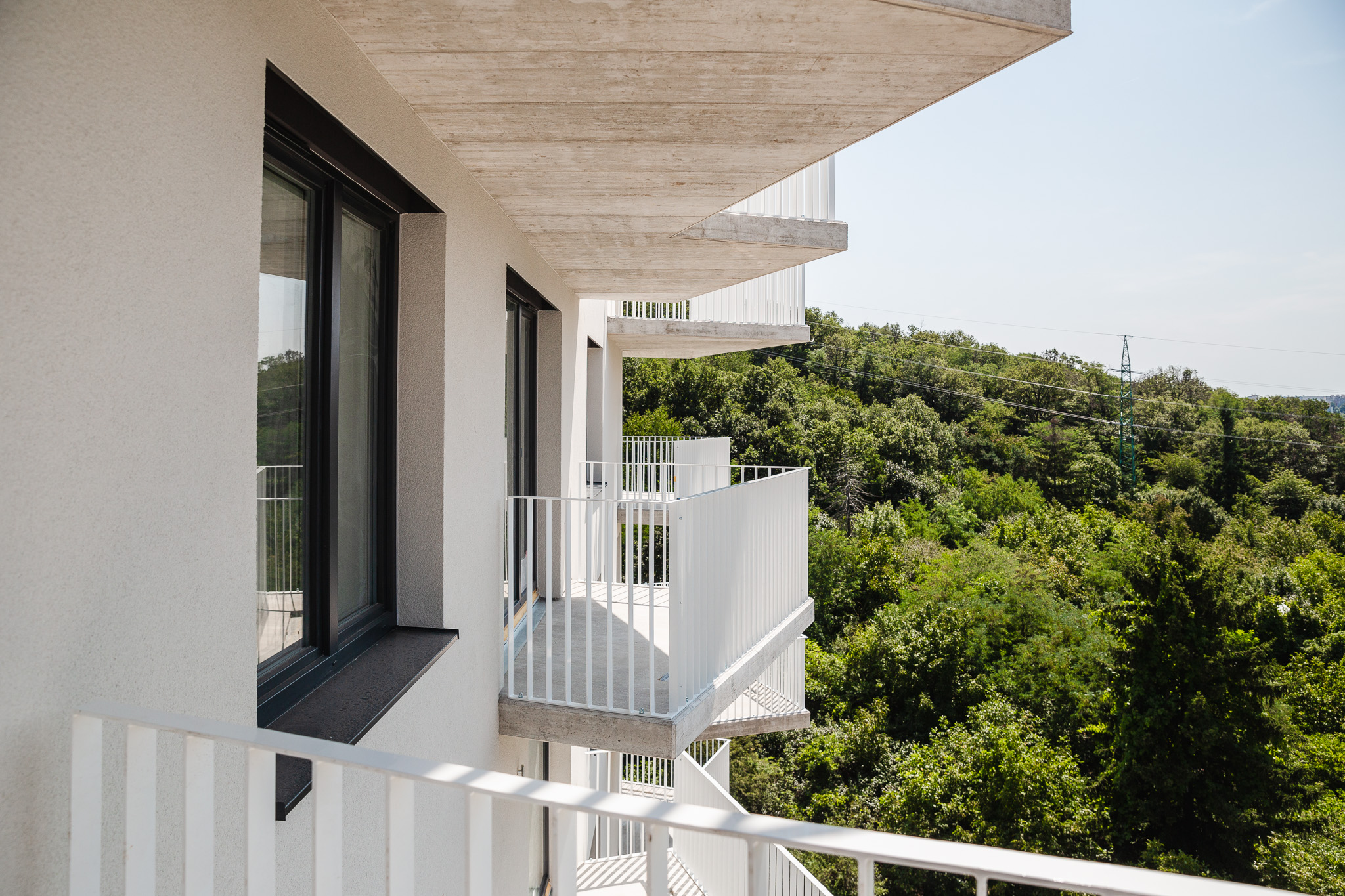

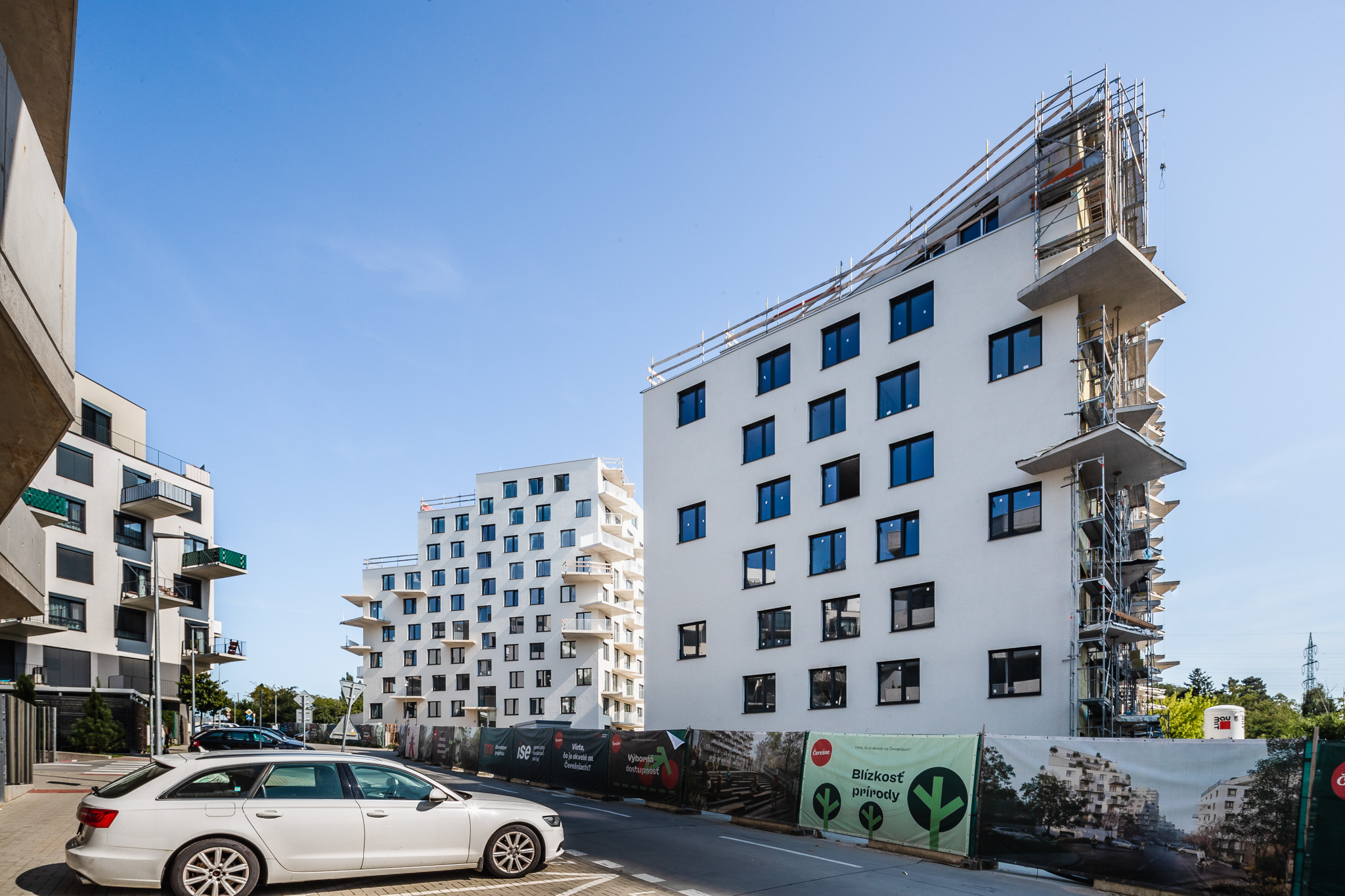

Fasáda je dokončená na troch stenách, posledná je vo výstavbe.
-
Terasy sú pripravené na pokládku dlažby.
-

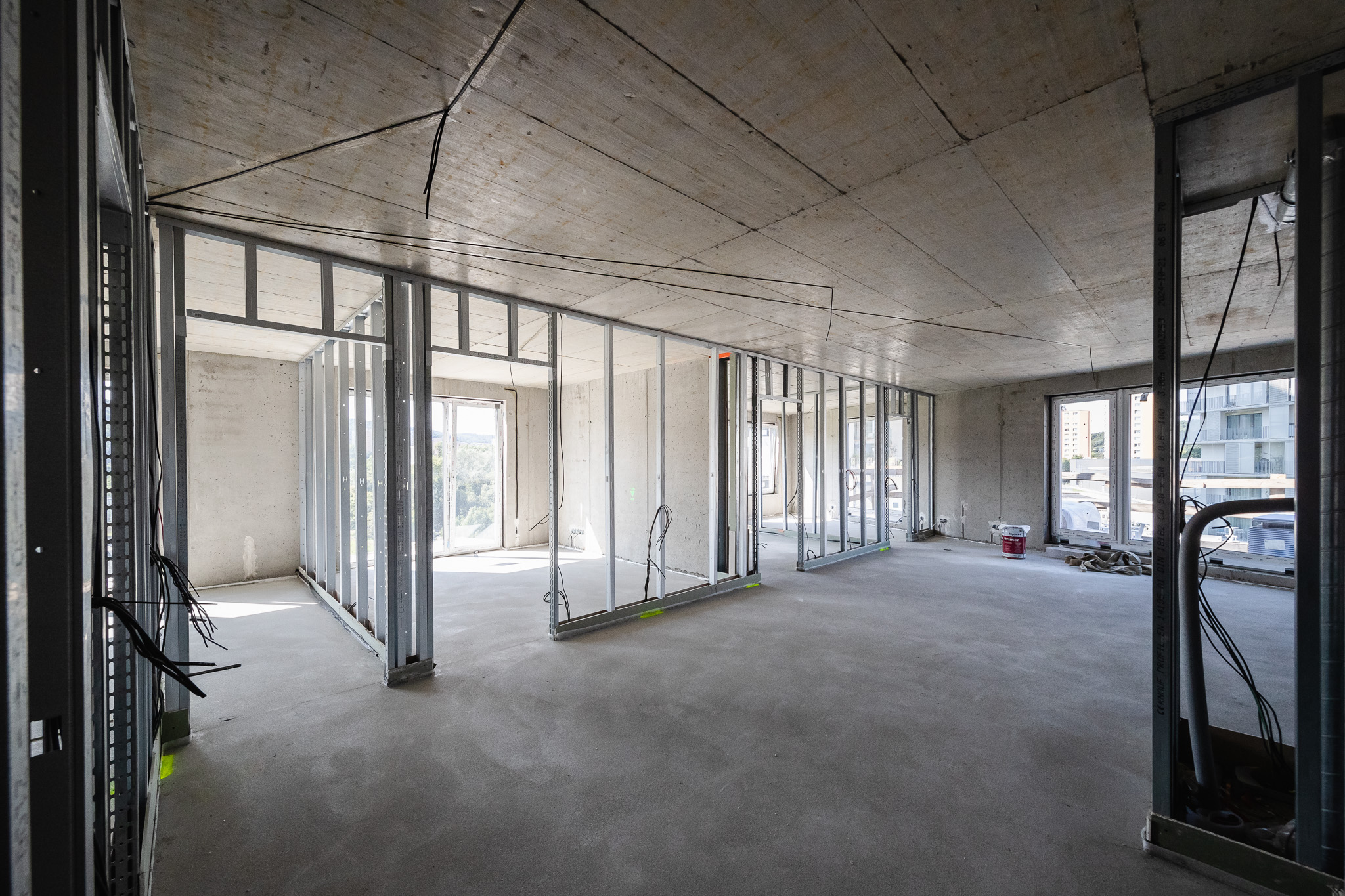

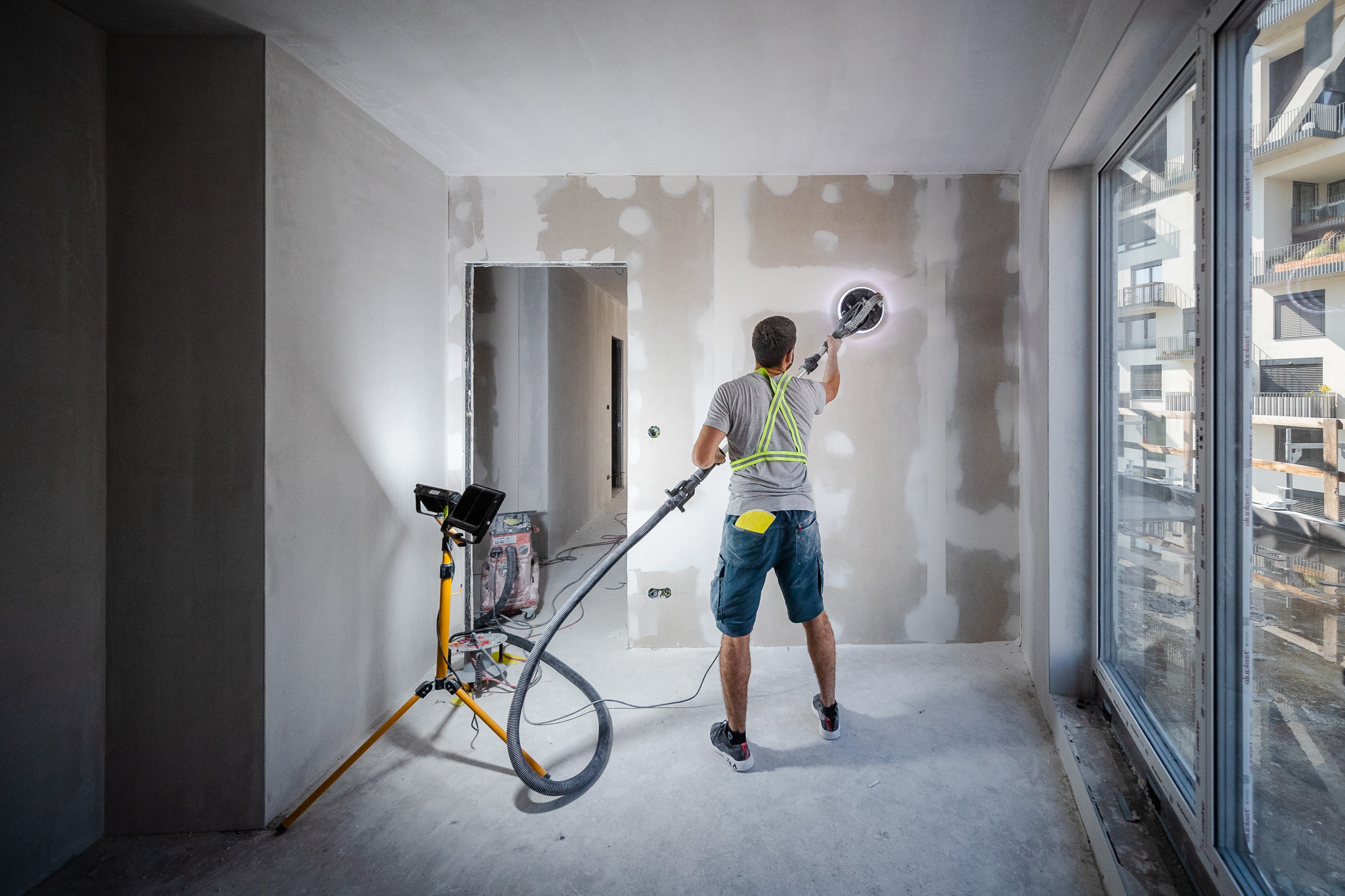

V interiéri sa realizujú potery, omietky a elektroinštalácie. SDK priečky sú dokončené do 5. NP, na vyšších poschodiach prebiehajú montáže konštrukcií a rozvodov.
-

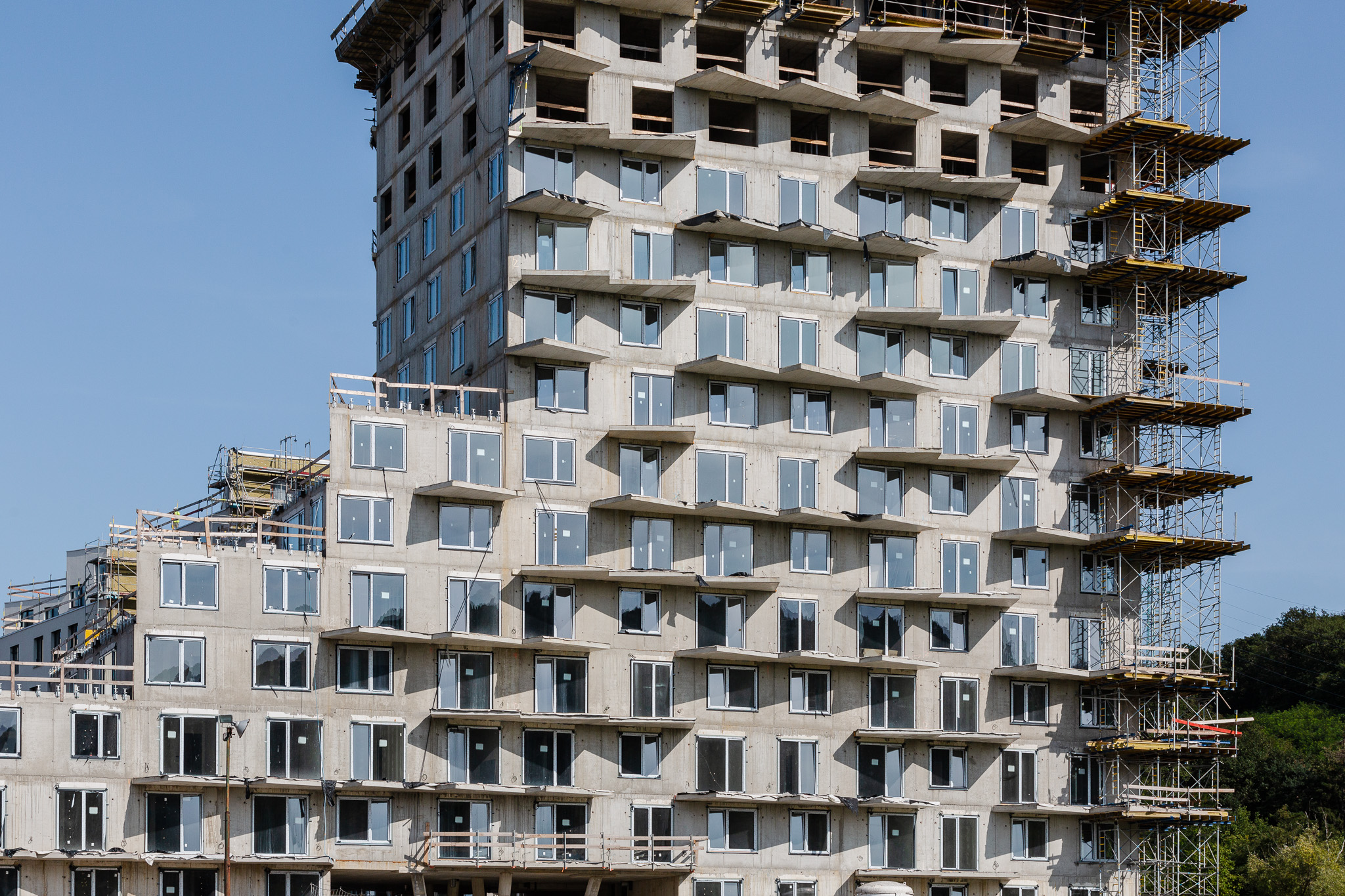

Okna sú kompletne namontované, začína sa s obkladmi a dlažbami v bytoch.
Objekt R

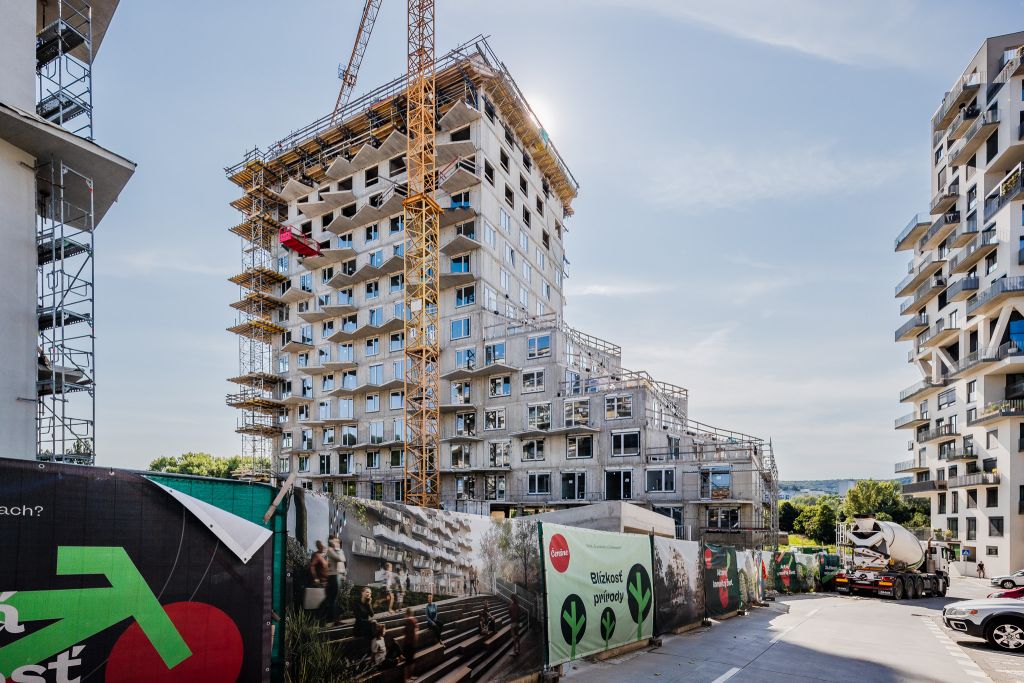

Najmladší z objektov, budova R, sa rýchlo doťahuje:
-

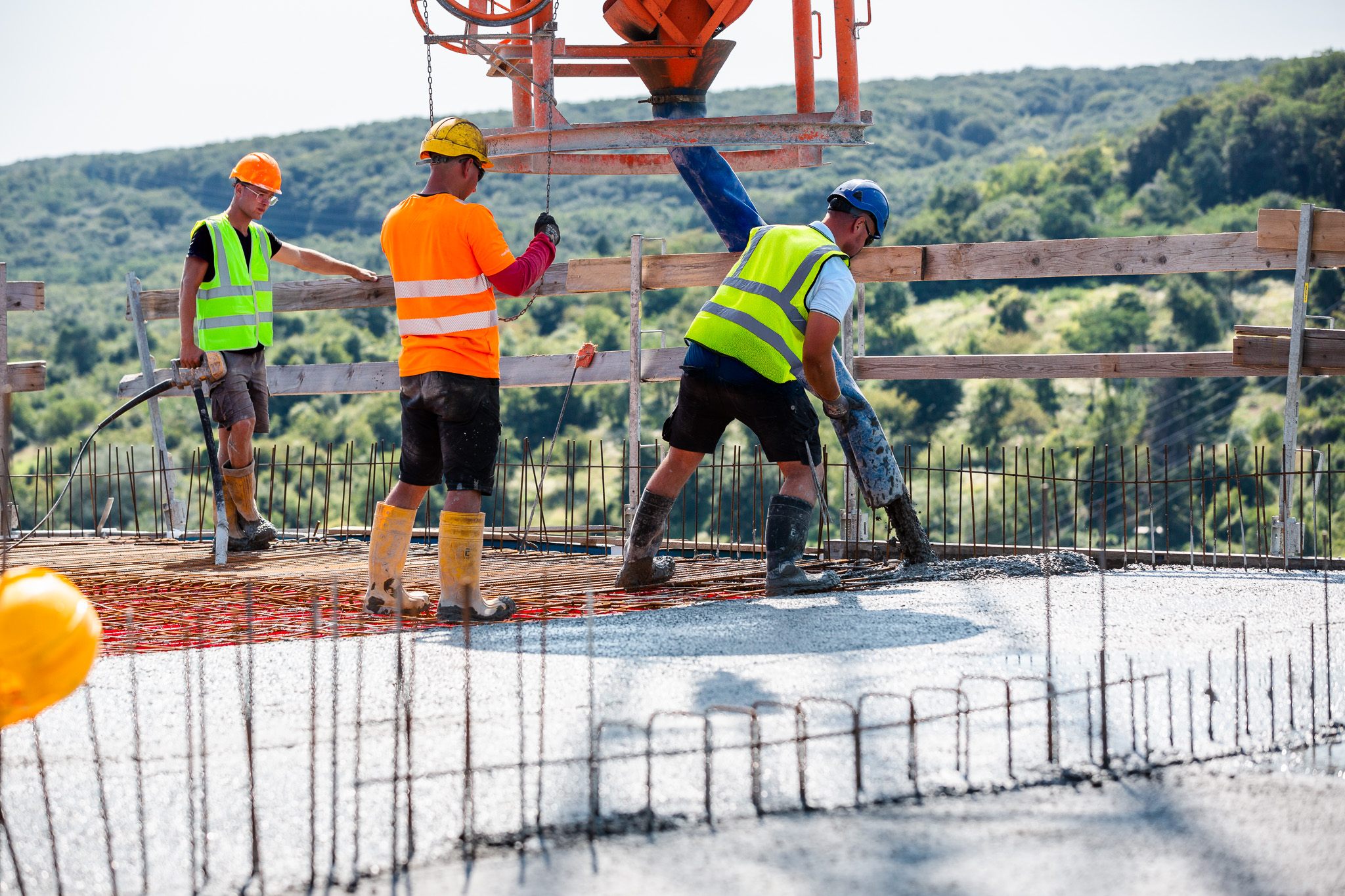

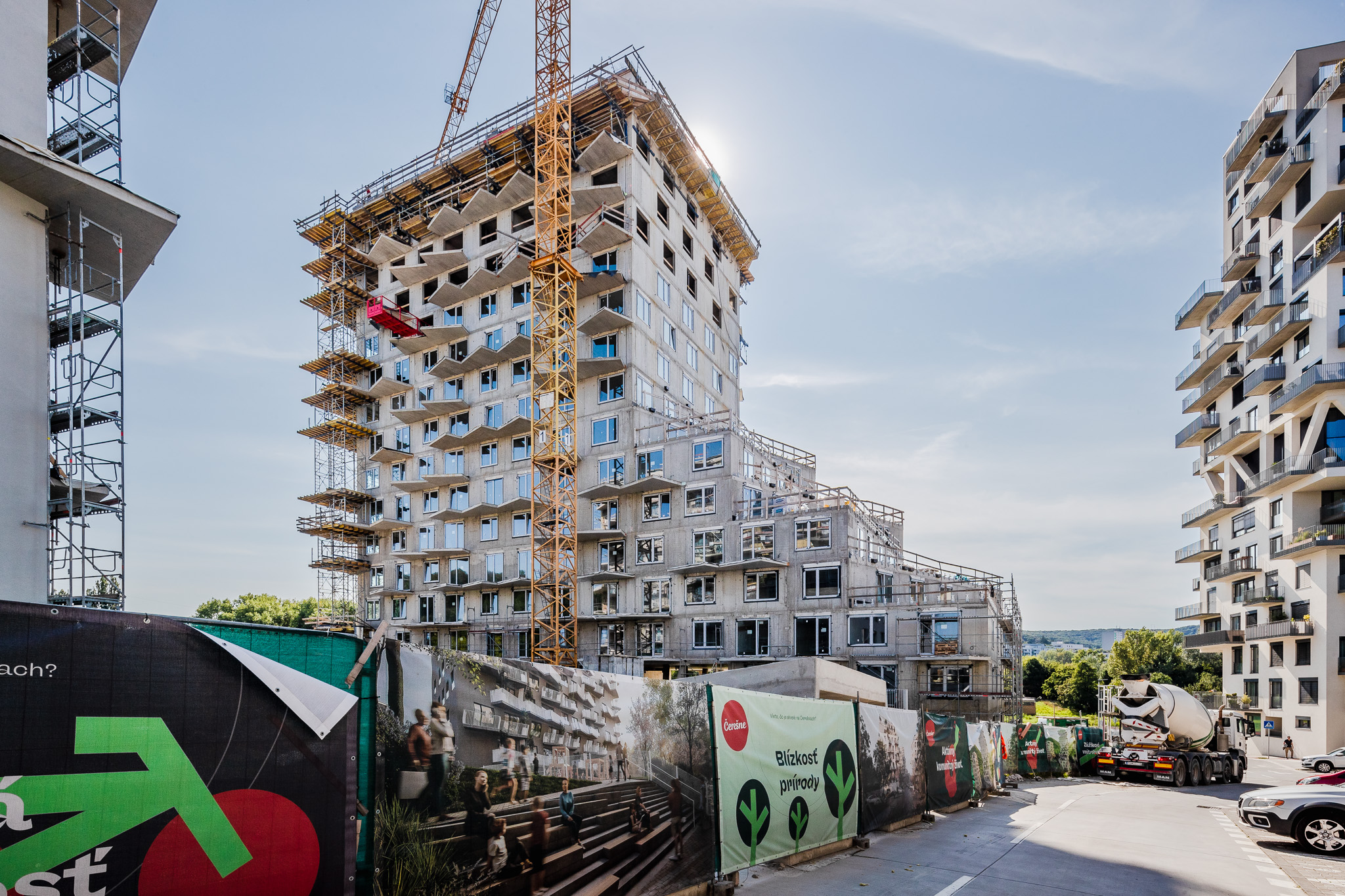

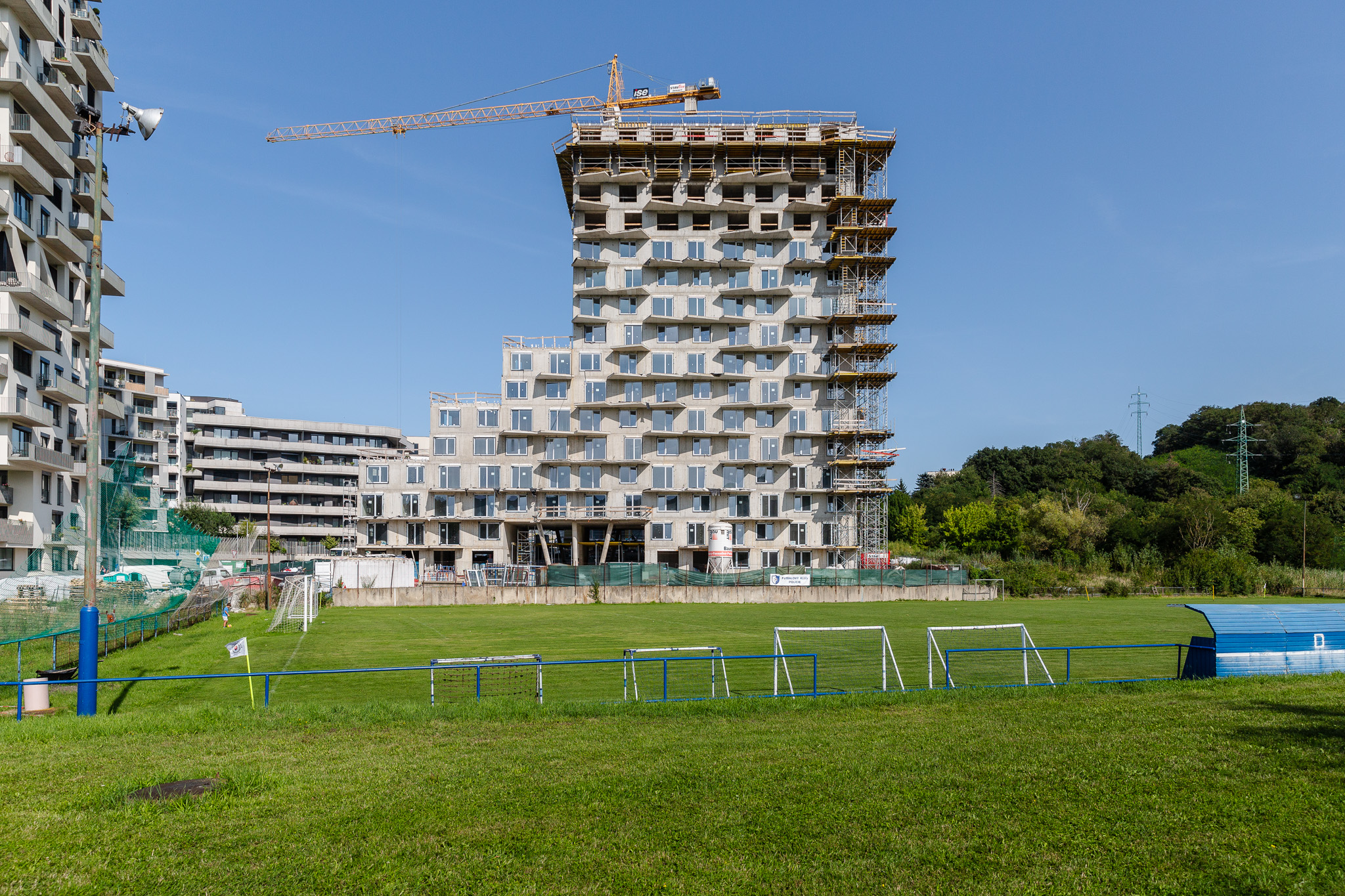

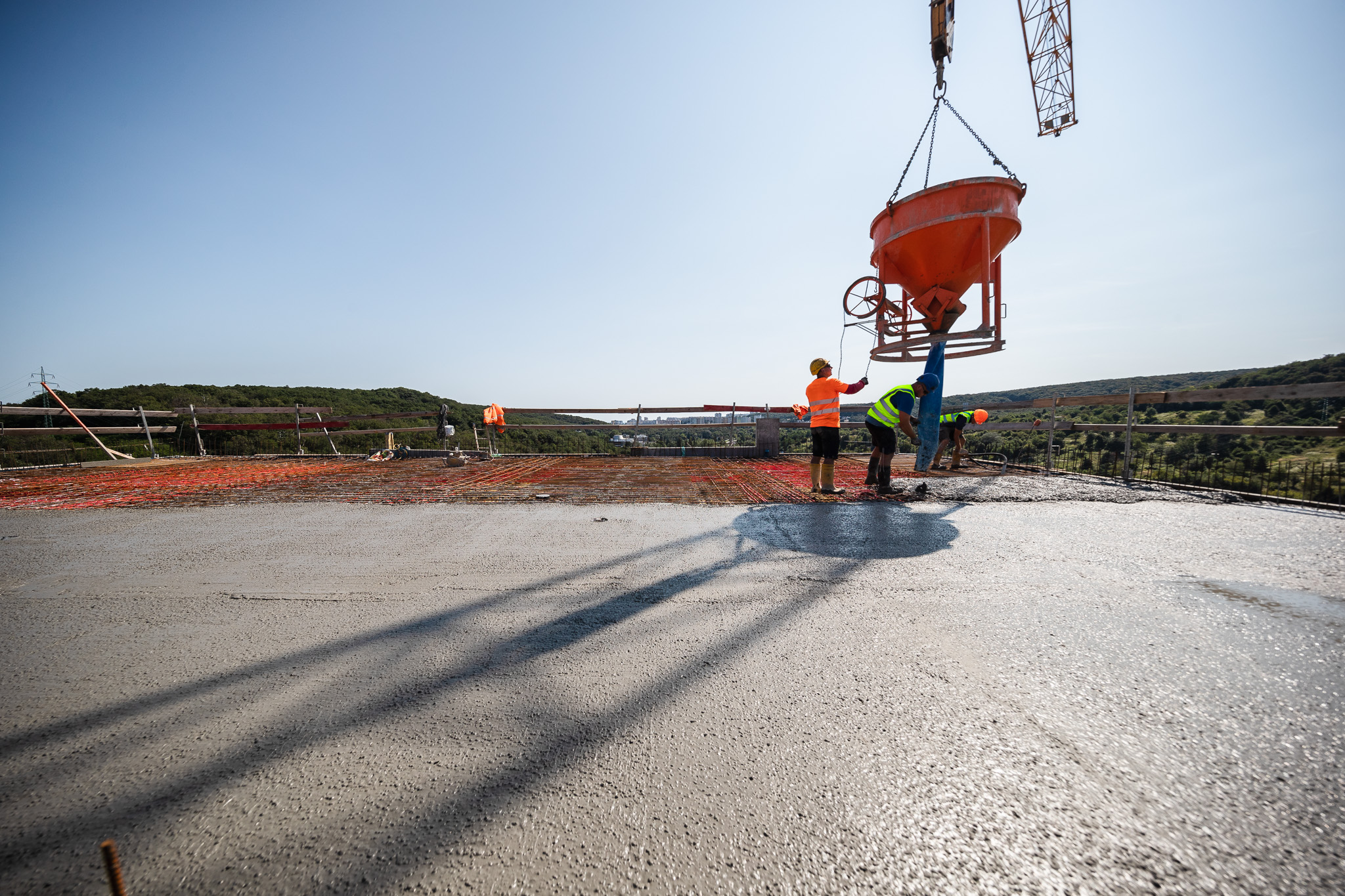

Tento týždeň sa betónuje strop, následne budú dokončené atiky a ukončený monolit.
-

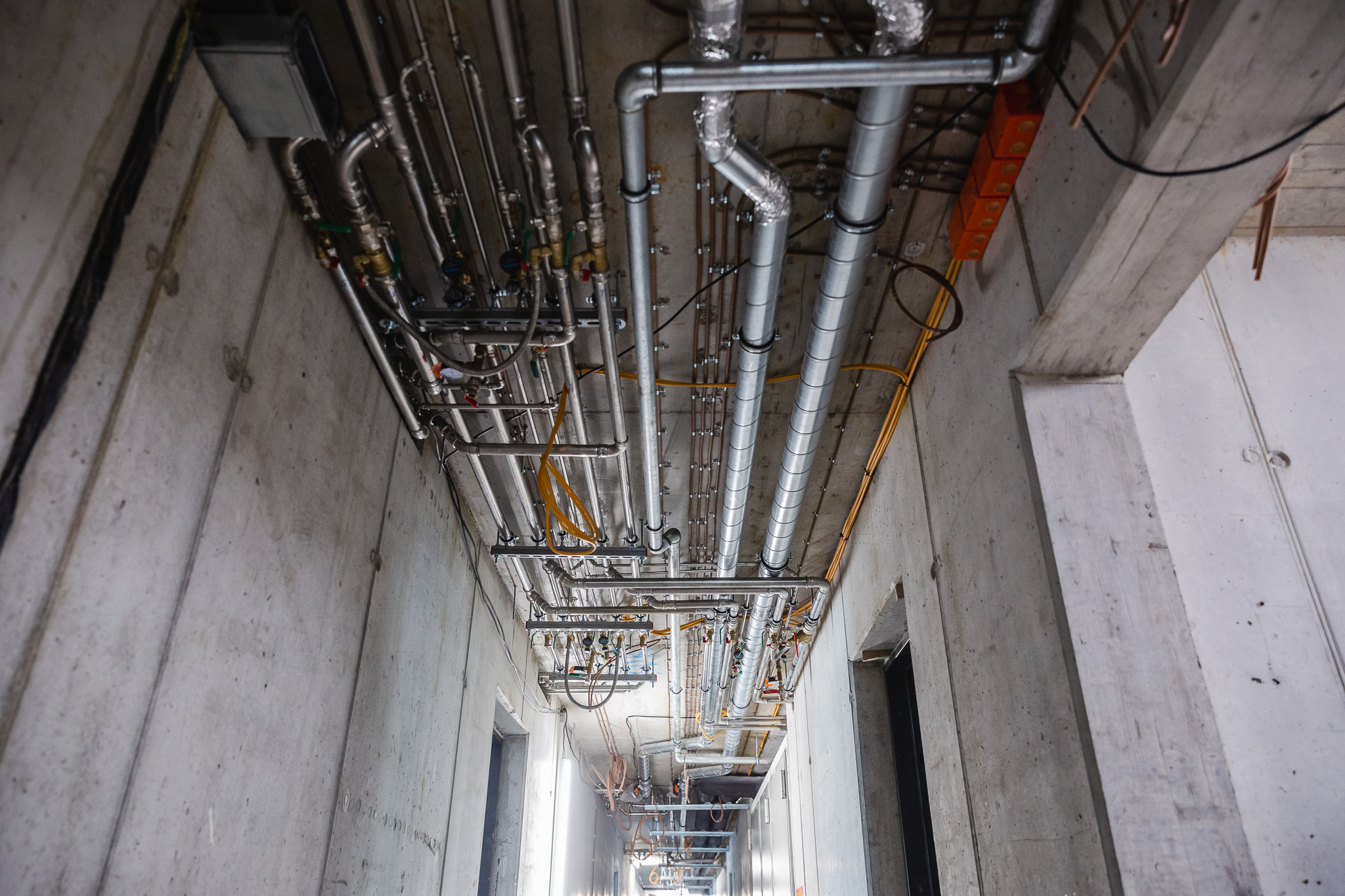

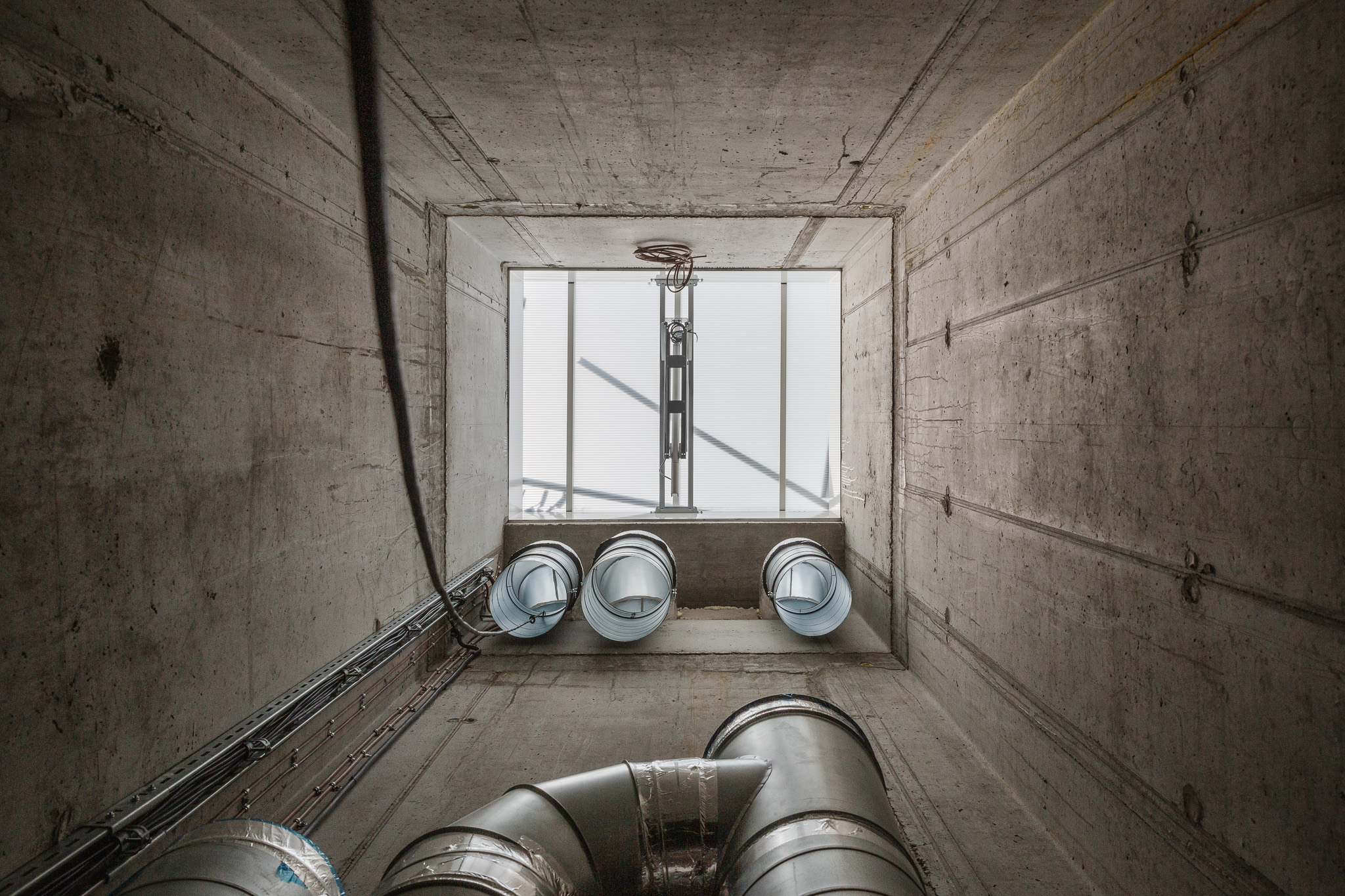

V bytoch prebiehajú potery, omietky, rozvody elektro, vzduchotechniky a zdravotechniky. SDK steny sú zaklopené po 8. NP, od 9. po 14. NP sa realizujú konštrukcie a rozvody.
-
Montáž okien je hotová do 12. NP, na 13. a 14. NP sa práve dokončuje.
-
Začína sa s obkladmi a dlažbami.
-

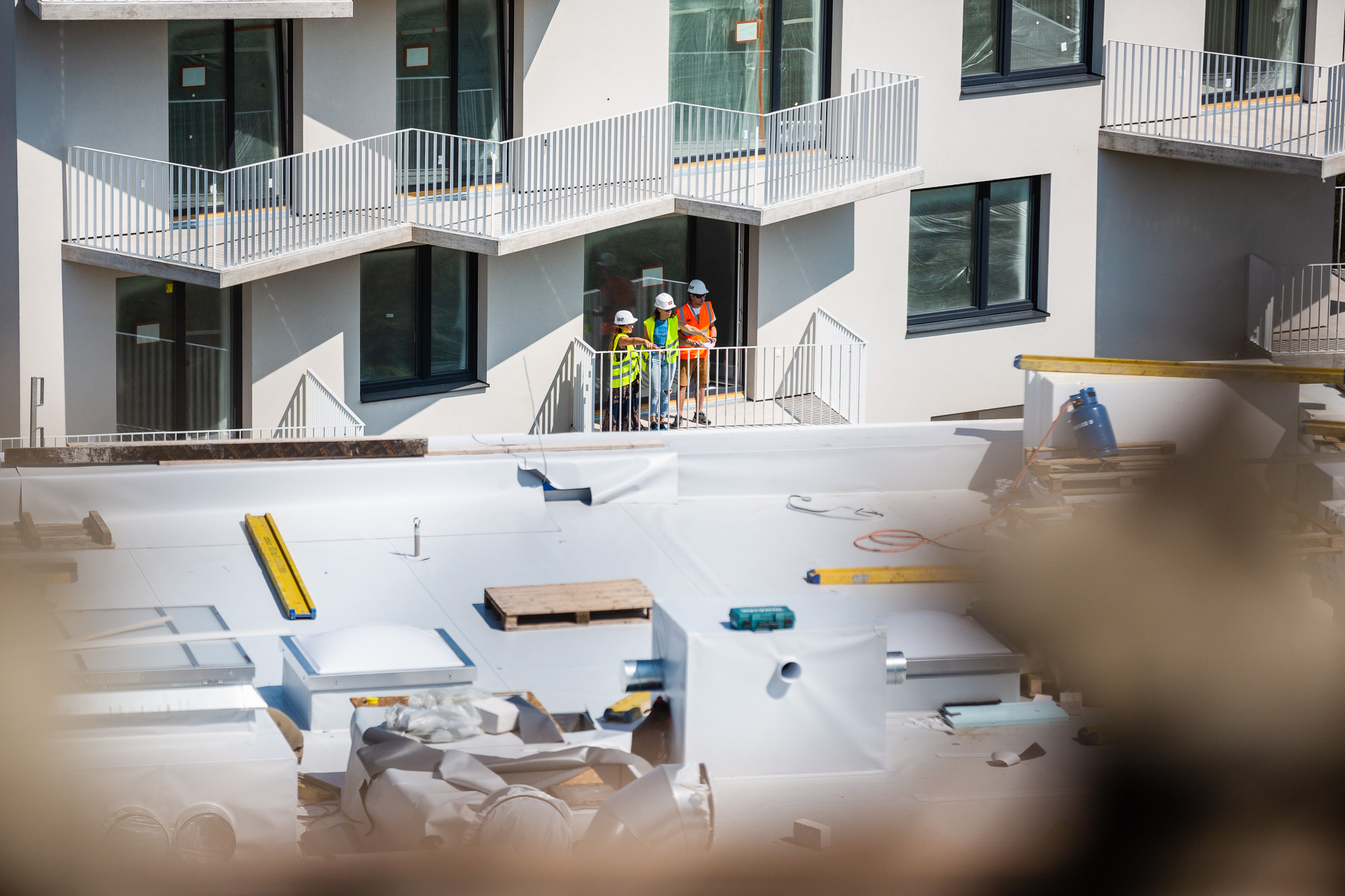

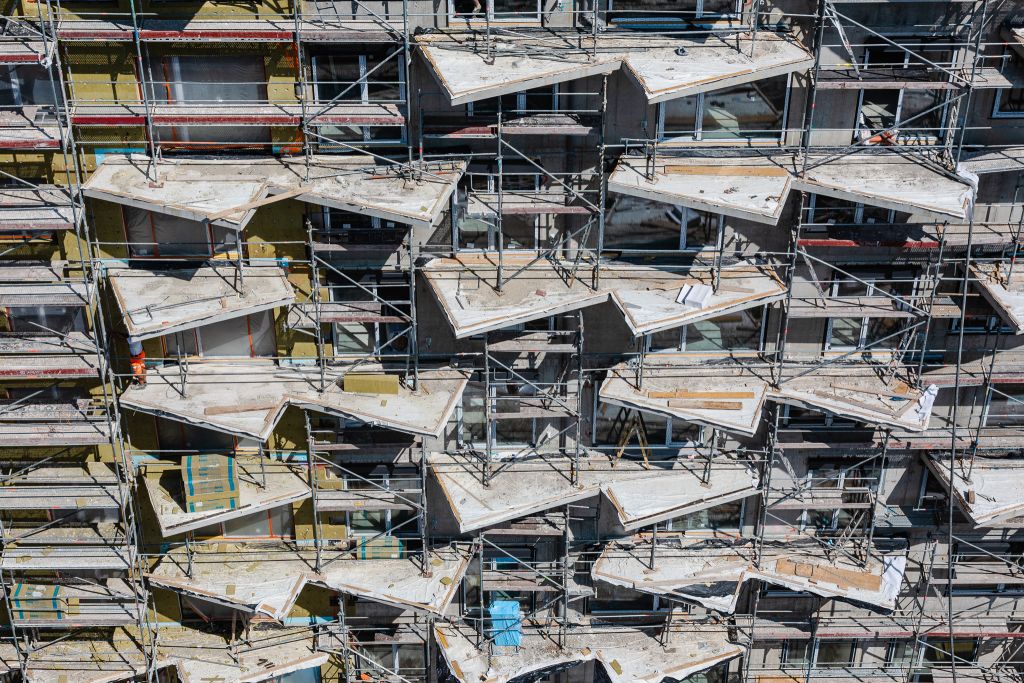

Na fasáde stojí lešenie z troch strán, pokračuje zatepľovací systém.
-

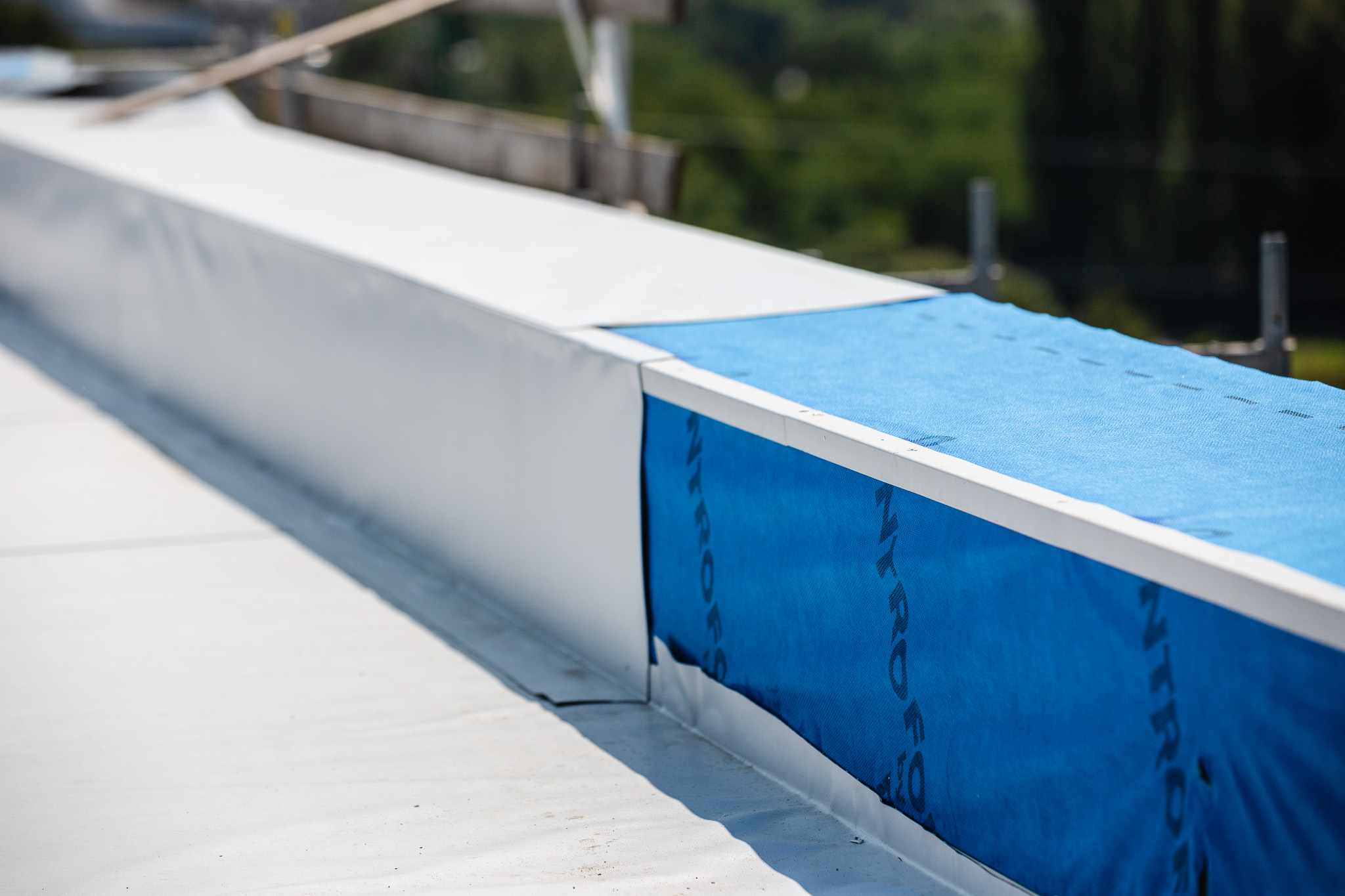

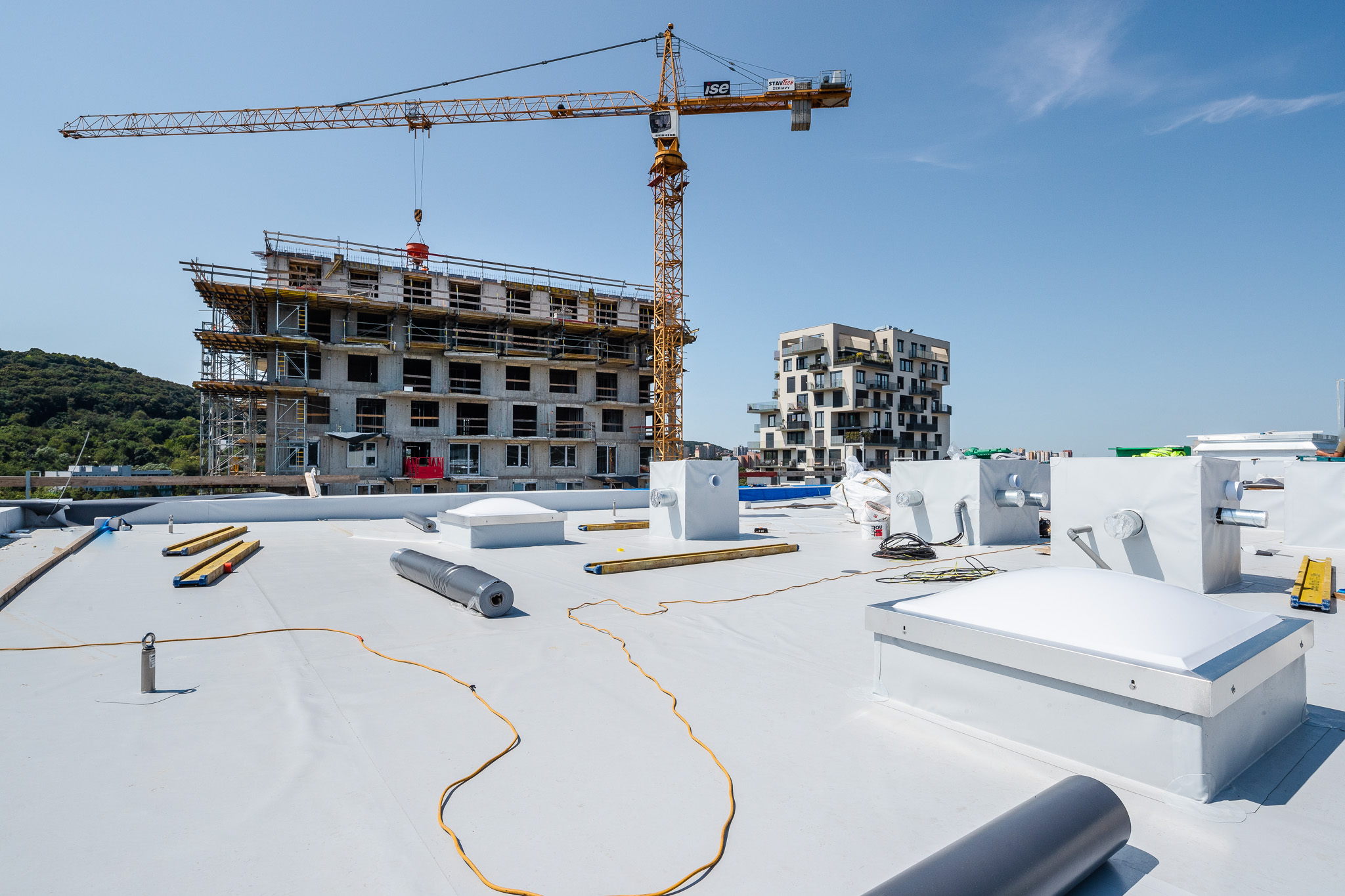

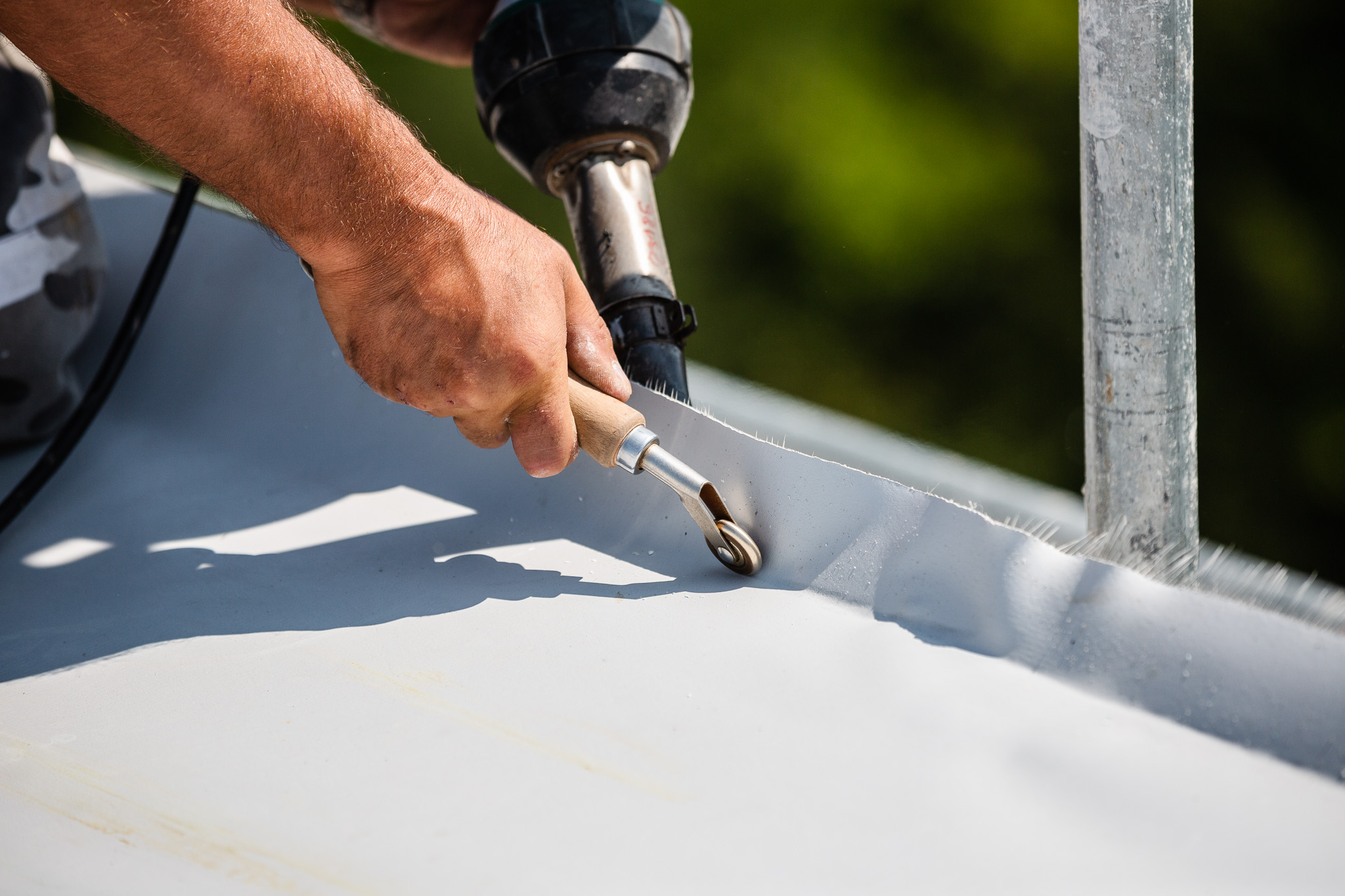

Pripravuje sa izolácia striech a terás.
Exteriér
Intenzívne sa pracuje aj na vonkajších plochách:
-
Pred objektom O sú hotové spevnené parkovacie plochy a oporný múr OM1.
-
Tento týždeň sa betónuje prístupová cesta do garáže objektu O.
-
Medzi objektmi O a P prebieha výstavba násypov a spevnených plôch.
-
Nainštalovaná bola trafostanica, čo umožňuje realizovať NN prípojky – najskôr do objektu O, následne aj do objektov P a R.
Projekt Čerešne Residence tak napreduje rýchlym tempom a postupne sa dostáva do fázy, keď sa jeho budúci obyvatelia môžu tešiť na finálnu podobu svojho nového bývania.
